Материал: Ремонт автомобильных дорог

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Выбор мероприятий по ремонту автомобильной дороги в условиях ограниченного финансирования

При ограниченных ресурсах возникает потребность в рациональном распределении ежегодно выделяемых средств по ремонтируемым участкам дороги. Виды работ вычисляем также в соответствии с рекомендациями, но при этом очерёдность ремонтных работ рассчитываем по критерию, учитывающему отличия выполняемых ремонтных работ по межремонтным срокам службы. В первую очередь исправляем те параметры дороги, которые способствуют наибольшему снижению транспортных издержек на единицу вложенных средств в ремонт и реконструкцию участка дороги, не допуская дополнительных затрат из-за недоремонта дороги и потерь от перепробега автомобилей при недостаточной грузоподъёмности искусственных сооружений. В этом случае общий эффект в рублях на рубль дорожно-ремонтных затрат ЭОГР будет:

где

Stj - Экономия затрат на перевозках в t-й год после ремонта дороги;

Dj - эффект, связанный с недопущением потерь из-за несвоевременности проведения усиления дорожной одежды или выполнения работ не в полном объёме, руб.;

Mj - дополнительный эффект за счёт ремонта искусственных сооружений и недопущения перепробега транспортных средств;

Pj - потери на перевозках из-за ухудшения условий движения в период проведения дорожно-ремонтных работ, руб.;

Сij - затраты на ремонт i-го участка дороги при j-м виде ремонтных работ и работ по реконструкции участка дороги, руб.;

Т - фактический период суммирования величины эффекта на перевозках, принимаемый равным межремонтным срокам службы для соответствующих видов ремонта, годы.

Полные затраты на усиление дорожной одежды (для повышения Крс8) вычисляем по формуле:

где

Zк - коэффициент, учитывающий затраты по другим видам работ,осуществляемым одновременно с работами по усилению ДО;

Bн - ширина проезжей части, м;

Кх - поправочный коэффициент относительного изменения средней стоимости дорожно-ремонтных работ в рассматриваемом году по отношению к 1990 году, Кх = 10;

Li - длина i-го участка дороги;

КТ - территориальный коэффициент стоимости, КТ = 1,01.

Усиление дорожной одежды (Крс8):

Мероприятия по повышению безопасности движения назначаем - уширение проезжей части (для повышения Крс1). Полные затраты на уширение проезжей части вычисляем по формуле:

где

Вуш - ширина уширения проезжей части, м.

Уширение проезжей части (Крс1):

Мероприятия по повышению безопасности движения назначаем - устройство укрепительных полос (для повышения Крс3). Полные затраты на устройство укрепительных полос вычисляем по формуле:

где

Вк - ширина краевых полос, м.

Устройство укрепительных полос (Крс3):

Полные затраты на устройство перекрытия проезжей части (для повышения Крс9) вычисляем по формуле:

где

Zc - коэффициент учитывающий затраты по другим видам работ;

СПВ - затраты на устройство 1 м2 поверхностной обработки (СПВ = 1,55), руб./м2.

Устройство перекрытия проезжей...

Перечень работ

  • 1) Выбор технологии ремонта.
  • 2) Разбивка процесса на технологические операции.
  • 3) Определение видов и необходимого количества материалов.
  • 4)Определение типов машин и их производительности.
  • 5) Определение длины захватки.
  • 6)Построение графика Ганта.
  • 7) Построение технологического плана потока.
  • 8) Построение линейного календарного графика.
  • 9) Калькуляция затрат труда.
  • 11) Организация и технология производства работ.
  • 12) Операционный контроль качества ремонта.
  • 13) Охрана природы, труда и техника безопасности при производстве ремонтных работ.

Выбор технологии ремонта

После проведения анализа транспортно-эксплуатационного состояния автомобильной дороги, в первом разделе курсового проекта был сделан вывод о необходимости проведения ремонтных работ на некоторых участках дороги. В частности на участках дороги 5 - 10 км (I категории) необходимо повысить ровность дорожного покрытия. В качестве технологии для данного вида ремонта будет рассматриваться технология усиления дорожной одежды. Также на этих участках необходимо произвести устройство укрепительных полос и уширение проезжей части и перекрытие проезжей части.

Технологические операции процесса

В состав работ входят следующие операции:

  • - Устройство покрытия из пористого а/б (h = 12 см):
    • 1) Очистка поверхности ремонтируемого покрытия;
    • 2) Разметка мест работы;
    • 3) Транспортировка смеси;
    • 4) Укладка и разравнивание новой смеси;
    • 5) Уплотнение смеси.
  • - Устройство покрытия из плотного а/б (h = 6 см):
    • 1) Очистка поверхности ремонтируемого покрытия;
    • 2) Разметка мест работы;
    • 3) Транспортировка смеси;
    • 4) Укладка и разравнивание новой смеси;
    • 5) Уплотнение смеси.
  • - Устройство укрепительных полос:
    • 1) Рыхление обочин;
    • 2) Розлив битумной эмульсии;
    • 3) Перемешивание смеси на обочинах;
    • 4) Профилировка смеси на обочинах;
    • 5) Уплотнение укрепительных полос.
  • - Укрепление обочин:

1) Транспортировка смеси;

  • 2) Разравнивание щебня;
  • 3) Уплотнение слоя щебня.
  • - Устройство поверхностной обработки:
    • 1) Очистка проезжей части от пыли и грязи;
    • 2) Устройство поверхностной обработки;
    • 3) Уплотнение слоя поверхностной обработки.

Определение видов и необходимого количества материалов

Слой покрытия (h = 12 см) из пористого асфальтобетона:

Слой покрытия (h = 6 см) из плотного асфальтобетона:

Слой одиночной поверхностной обработки:

Щебень (10-15 мм): расход - 1,2 м3/100 м2:

Расход битума (БНД 60/90) при поверхностной обработке: 1,0 л/м2 = 0,001 м32.

Укрепление обочин щебнем:

Результаты расчётов заносим в таблицу.

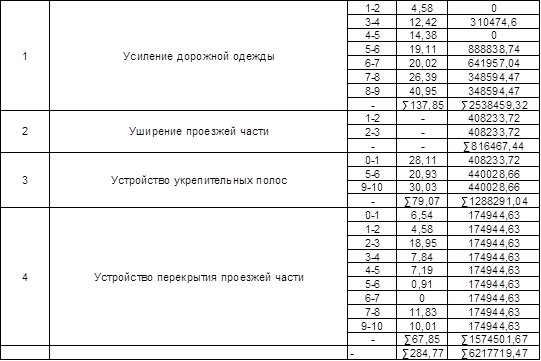

Таблица 11.1.Очерёдность ремонтных работ

Определение производительности машин

Устройство покрытия из пористого а/б (h = 12 см):

  • А) Очистка поверхности покрытия от пыли и грязи (ПУМ КО-304):
    • - Ширина подметания - 2,0 м;
    • - Рабочая скорость - V=20 км/ч.

Производительность данной машины вычисляем по формуле:

, где

Кв=0,75; Кt=0,7;

n - количество проходов по одному следу (2);

tП - затраты времени на переход к соседнему следу (0,10 часа);

lПР - длина прохода (500 м);

а - ширина перекрытия следа (0,20 м).

.

Б) Транспортировка а/б смеси (автосамосвалом КамАЗ 55111):

Производительность автосамосвала определяется по формуле:

где

qa - грузоподъемность автомобиля ( 13,0 т );

с - плотность материала (1,3 т/м3);

L - дальность возки (5,0 км);

V - скорость движения (45 км/ч);

tП - время погрузки автомобиля (0,14 ч);

tР - время разгрузки автомобиля (0.05 ч);

КВ - коэффициент использования внутрисменного времени (0,75),

КТ-коэффициент перехода от технической производительности к экспл-ой (0,70).

В) Распределение а/б смеси асфальтоукладчиком (VOGELE SUPER 1603):

Производительность асфальтоукладчика определяем по формуле:

, где

Vр - рабочая скорость, (1000 м/ч);

b - ширина слоя (полосы укладки - 3,75 м);

hСЛ - толщина укладываемого слоя;

a - ширина перекрытия смежных полос в случае укладки слоя в несколько полос (а=0,5 м), м;

КСЛ - коэффициент, учитывающий толщину укладываемого слоя;

КВ = 0,75; КТ = 0,75.

Г) Уплотнение а/б смеси лёгкими катками (ДУ-73).

Производительность:

, где

Кв=0,75; Кt=0,75;

n - количество проходов по одному следу (5);

tП - затраты времени на переход к соседнему следу (0,005 часа);

lПР - длина прохода (100 м);

а - ширина перекрытия следа (0,20 м);

b - ширина уплотнения за один проход, м;

hСЛ - толщина укладываемого слоя;

Vр - рабочая скорость, (8 км/ч).

Д) Уплотнение а/б смеси тяжёлыми катками (BOMAG BW 184 AD-2).

Производительность:

, где

Кв=0,75; Кt=0,75;

n - количество проходов по одному следу (5);

tП - затраты времени на переход к соседнему следу (0,005 часа);

lПР - длина прохода (100 м);

а - ширина перекрытия следа (0,20 м);

b - ширина уплотнения за один проход, м;

Источник: https://studwood.net/1952221/tehnika/remont_avtomobilnyh_dorog
