Материал: 2080

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Си

бАРис.5.1. Схема контроля в МОО [20]

Д И

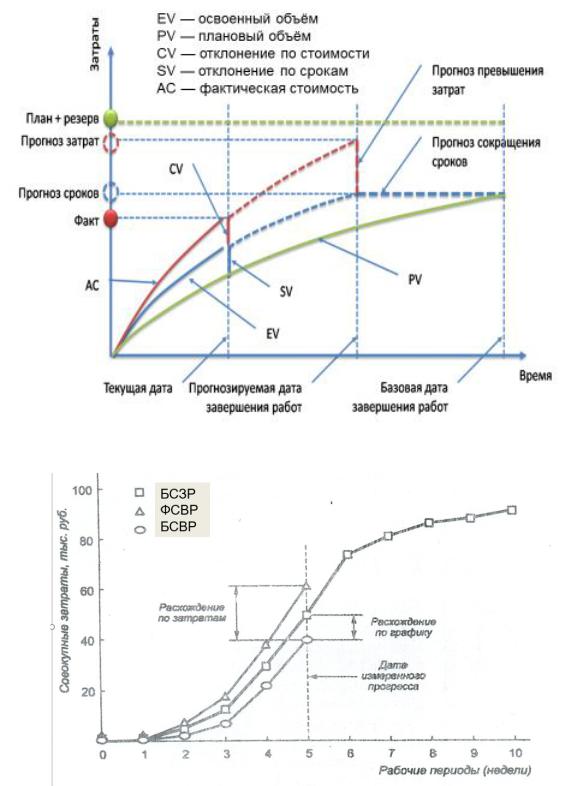

Рис. 5.2. Оценка расхождений базисных и фактических стоимостей работ

В табл. 5.1 приведены условные обозначения контролируемых показателей, их английские аббревиатуры, русский перевод, а также способы их оценки.

56











Таблица 5.1





Параметры МОО и способы их расчета

















Шифр



Наименование



Определение и способ расчета



показателя/англ.













аббревиатура











С



Базовая стоимость

Показывает, какая сумма должна быть из-





Б ЗР/PV











запланированных



расходована на задачу (или ресурс) на да-









работ



ту отчета. Microsoft Project определяет эту













величину, суммируя повременные значе-













ния на момент даты отчета





стоимость



Показывает, какая сумма должна быть из-





Б ВР/EV

Базовая









выполненных работ

расходована на задачу (или ресурс), исходя













из фактических работ, выполненных на













дату отчета о состоянии. Поскольку это













соответствует объему выполненных работ,





бА













данный показатель еще называют освоен-













ным объемом





ФСВР/AC

Факт ческая стои-



Показывает, какая сумма была фактически







мость выполненных

затрачена на выполнение задачи на дату







ра от



отчета о состоянии, включая стоимость













ресурсов, фиксированные затраты и затра-













ты на использование





ОКП/SV

Отклонение от ка-



Вычисляется как разница между освоен-







лендарного плана



ным объемом и базовой стоимостью за-













планированных работ:













ОКП=БСВР-БСЗР.











Данный













Хотя в названии используется «календар-













ный план», отклонение вычисляется как













разница затрат.













показатель не означает, что бюд-













жет превышен или, наоборот, он является













скорее индикатором, так как показывает,













И













как отставание от графика или увеличение













длительности задач влияет на затраты





ООКП

Относительное от-



Значение отображается в %.







клонение от кален-



Вычисляется по формуле







дарного плана



ООКП=ОКП/БСЗР·100.













Положительное значение указывает на













опережение календарного плана, а отрица-













тельное – на отставание





ИОКП / SPI

Индекс отклонения



Вычисляется как отношение освоенного







от календарного



объема к запланированному:







плана / коэффициент

ИОКП= БСВР/БСЗР.







выполнения плана



Этот показатель также называется освоен-













ный объем для календарного плана



57















Окончание табл. 5.1

















ОПС/CV



Отклонение по



Вычисляется как разница между фактиче-







стоимости





ской и базовой стоимостью выполненных















работ: ОПС=БСВР-ФСВР.















Положительное отклонение указывает, что















затраты задачи превышают бюджет, отри-















цательное – экономия затрат бюджета, 0 –















затраты соответствуют бюджету





/



Относ тельное от-



Значение отображается в %.



ООПС

клонен е по стоимо-

Вычисляется по формуле



сти





ООПС=((БСВР-ФСВР)/БСВР*100.









Положительное значение указывает на не-









довыполнение бюджета, а отрицательное –









на превышение бюджета





ИОС/CPI



Индекс отклонения



Вычисляется как отношение базовой









сто

(коэффи-

стоимости выполненных работ к фактиче-









ц ент эффективно-



ским затратам:









сти затрат)





ИОС= БСВР/ФСВР.





мости



Этот показатель также называется освоен-















ный объем для затрат





ПОПЗ



Предвар тельная



Это значение представляет собой предпо-









оценка по заверше-



лагаемую стоимость задачи к моменту ее









нию





завершения, исходя из фактических затрат















и текущей производительности проекта.















Рассчитывается на основе показателей















ФСВР, БСВР и ИОС





ОПЗ



Отклонение по за-



Вычисляется как разница между базовыми









вершению





и ожидаемыми затратами задачи:







бАОПЗ=БПЗ-ПОПЗ.















Отрицательное значение указывает, что















ожидаемые затраты превышают заплани-















рованные, положительное – что ожидае-















мые затраты меньше запланированных, 0 –

















И















задача выполняется в соответствии с бюд-













Джетом





ПЭВ



Показатель эффек-



Вычисляется по формуле









тивности выполне-



ПЭВ=((БПЗ-БСВР)/(БПЗ-ФСВР)).









ния





Позволяет судить о недостатке или излиш-















ках бюджетных средств. Значение меньше















1 указывают на возможную нехватку















средств





На рис. 5.3 представлена схема применения МОО в оперативном управлении.

58

Си

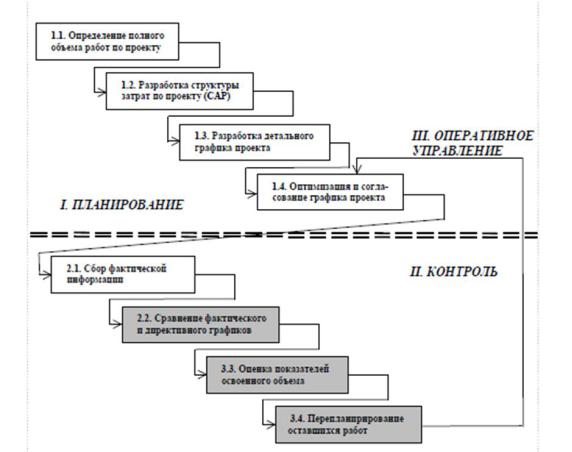

Рис.5.3. БлокбА-схема процесса применения МОО в оперативном управлении проектами (серым цветом выделены ключевые блоки МОО) [20]

Одним из наиболее полезныхДаспектов МОО является возможность не только прогнозировать результаты проекта, но и управлять ими в процессе его реализации. Если текущие показатели контроля не соответствуют плановым показателям, любые улучшения выполнения плана будут связаны с будущими работами. На основании сравненияИфактических показателей выполнения проекта с плановыми на любой период времени руководитель проекта может применить различные схемы пересчета стоимости оставшейся части работ.

Наиболее реалистичный прогноз обеспечивают методы внесения поправок с использованием показателей освоения затрат и выполнения графика работ (CPI и SPI). Если результаты на текущую дату далеки от ожидаемых, руководитель проекта может более активно повлиять на график и бюджет работ, которые находятся на отрезке времени между текущей датой и моментом завершения проекта. Внесение изменений должно быть согласовано со всеми участниками проекта для обеспечения их скоординированных действий.

59

На рис. 5.4, 5.5 схемы интерпретации результатов контроля графиков методом МОО, а также возможные мероприятия, которые могут улучшить ситуацию при выполнении проекта.

Си

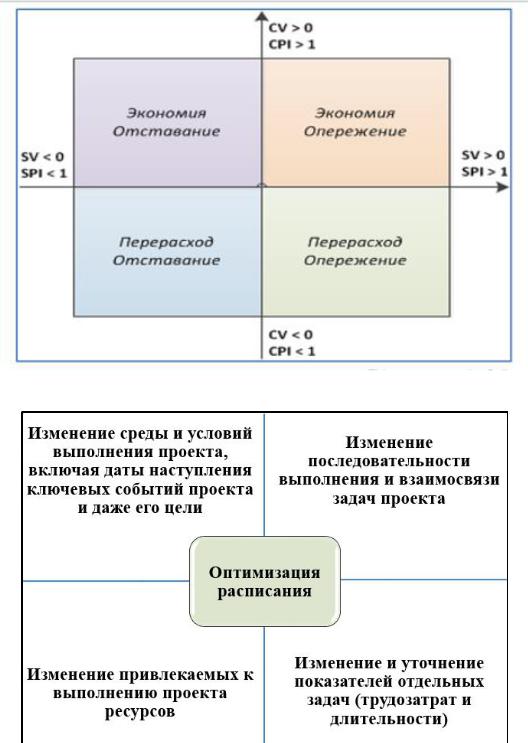

бАРис.5.4. Оценка ситуации по отклонениям

Д И

Рис.5.5. Мероприятия по оптимизации расписания при отклонениях

60

Источник: https://studfile.net/preview/16408137/
