ОРГАНИЗАЦИОННО-ТЕХНОЛОГИЧЕСКИЕ РЕШЕНИЯ ПРИ УПРАВЛЕНИИ ПРОЕКТАМИ В СТРОИТЕЛЬСТВЕ
Уче но-методическое пособие
Омск – 2018
УДК 69:338:004.4 ББК 38:65.9(2)31 Б72
канд.
Согласно 436-ФЗ от 29.12.2010 «О защите детей от информации, причиняющей вред их здоровью и развитию» данная продукция маркировке не подлежит.
Рецензент
техн. наук, доц. В.Г. Степанец (СибАДИ)
СибАДИРабота утверждена редакционно-издательским советом СибАДИ в качестве учебно-метод ческого пособия.
Боброва, Татьяна В кторовна.
Б72 Орган зац онно-технологические решения при управлении проектами
в стро тельстве [Электронный ресурс] : учебно-методическое пособие / Т.В. Боброва. – Электрон.дан. – Омск : СибАДИ, 2018. – URL: http:// bek.sibadi.org/cgi-bin/irbis64r plus/cgiirbis 64 ft.exe. - Режим доступа: для авторизованных пользователей.
Рассмотрены основные вопросы и примеры обоснования выбора вариантов технолог ческ х орган зационных решений с использованием методики функционально-сто мостного анализа, нормирования производственных процессов, оценки р сков при проектировании организации строительства, прогнозирования и управления ходом производства работ. Сформированы варианты индивидуальных заданий.
Приведен список литературы для более широкого изучения теоретических вопросов планирования и реализации строительных проектов.
Имеет интерактивное оглавление в виде закладок.
Предназначено для обучающихся всех форм при выполнении лабораторных работ по дисциплине «Управление проектами программами в строительстве» направления «Строительство», магистерская программа «Управление проектами в строительстве». Могут быть использованы при подготовке магистерской диссертации, аспирантами и обучающимися при изучении дисциплин, связанных с обоснованием выбора проектных решений по направлению «Строительство».
Подготовлено на кафедре «Экономика проектное управление в транспортном строительстве».
Текстовое (символьное) издание (2,9 МБ)
Системные требования: Intel, 3,4 GHz ; 150 МБ ; Windows XP/Vista/7 ; DVD-ROM ; 1 ГБ свободного места на жестком диске; программа для чтения pdf-файлов:
Adobe Acrobat Reader
Редактор О.А.Соболева
Техническая подготовка Н.В.Кенжалинова Издание первое. Дата подписания к использованию 16.11.2018
Издательско-полиграфический комплекс СибАДИ. 644080, г. Омск, пр. Мира, 5 РИО ИПК СибАДИ. 644080, г. Омск, ул. 2-я Поселковая, 1
© ФГБОУ ВО «СибАДИ», 2018
Предлагаемые к изучению экономико-математические модели и правила расчета параметров строительных процессов представляют профессиональный инструментарий организаторов строительного производства. Указания по выполнению заданий сопровождаются кратким изложением основ организационно-технологического проектирования применительно к решаемым задачам. Приводится перечень литературы для более широкого
изучен |
я теорет ческ |
х вопросов управления проектами в строительстве. |
|
Выполнен е задан й в рамках лабораторных работ позволит магист- |
|||
рантам осво ть модел рование и решение задач в области планирования и |
|||
операт |
вного управлен я строительством. |
||
С |
|
|
|
Пр нят е решен й в строительстве базируется на знании следующих |
|||
базовых предметных о ластей: технологии строительного производства, |
|||
эконом |
стро тельства, проектировании зданий и сооружений, строи- |
||
тельных матер алов |
др. |
|
|
Лабораторные |
распределены по циклам: |
||
ки |
|
||
|
Тема 1 Методы календарного планирования и бюджетирова- |
||
ния проектов. |
|
|
|
|
Тема 2 Проектирование технически обоснованных норм вре- |
||
мени расчетно-аналитическим методом. |
|||
|
работы |
||
Тема 3 Функционально-стоимостной анализ технологических |
|||
процессов в строительстве. |
|
||
|
Тема 4 Оценка рисков выполнения календарных графиков |
||
строительства в установленные сроки в программе MS Project. |
|||
|
|
А |
|
Тема 5 Контроль сроков и стоимости работ с использованием |
|||
метода освоенного объема. |
|
||
|
Тема 6 Управление портфелем проектов. |
||
Теоретической основой для выполнения лабораторных работ являет- |
|||
ся курс лекций по дисциплине «Управление проектами и программами в |
|||
|
|
|
Д |
строительстве». В списке литературы приведены источники для самостоя- |
|||
тельного расширенного изучения и повторения отдельных теоретических и |
|||
практических вопросов по организации и управлению строительными про- |
|||
ектами [1,2,3,4,5,6]. |
|
|
|
Выполнение лабораторных работ связано с использованием про- |
|||
граммных продуктов MS Project, MS Excel, АУРССибАДИ- , изучаемых в |
|||
предшествующие периоды учебы. Дополнительное освоение программных продуктов предусмотрено факультативной программой «Адаптивный курс магистерской программы».
3
1.МЕТОДЫ КАЛЕНДАРНОГО ПЛАНИРОВАНИЯ
ИБЮДЖЕТИРОВАНИЯ ПРОЕКТОВ
С |
|
Общие положения. В основном все методы организации работ оп- |
|
ределяют взаимную увязку работ во времени и в пространстве, характер |
|
поставки |
спользован я ресурсов. Существуют самые различные методы |
организац |
работ, успех может быть достигнут только тогда, когда из |
возможныхлениемконкурентоспособных вариантов будет выбран метод, наиболее соответствующ й реальным условиям производства.
Календарный план – это проектно-технологический документ, который определяет последовательность, интенсивность и продолжительность производстваОбычноработ, х взаимную увязку (топологию), а также потребность в матер альных, техн ческих, трудовых, финансовых ресурсах с распреде-
по нтервалам планирования.
Между любыми двумя ра отами, входящими в некоторый комплекс работ, точнее между лю ыми двумя событиями, определяющими факты начала и окончания двух ра от комплекса, могут существовать связи или за-
одного вида (выполняемыхАна смежных частных фронтах), показывающая, что начало выполнения последующей работы может быть осуществлено после окончания выполнения предшествующейДработы. Ресурсные связи могут изменяться во времени (положительное и отрицательное растяжение ресурсных связей). Следовательно, они отражают степень непрерывности выполнения работ на смежных частных фронтах и в итоге – степень непрерывности использования ресурсов внутри каждого частного потока.
висимости. в строительстве учитывается два основных типа связей. Ресурсная связь – это зависимость между двумя смежными работами
Фронтальная связь – это связь между двумяИсмежными работами разных видов, выполняемых на одном частном фронте. Фронтальная связь показывает зависимость начала выполнения работы последующего вида от окончания выполнения работы предшествующего вида в пределах одного частного фронта. Фронтальные связи могут изменяться во времени (положительное и отрицательное растяжение фронтальных связей), следовательно, фронтальные связи отражают степень непрерывности освоения частных фронтов работ.
Любой комплекс работ может быть выполнен различными методами с разными сроками начал и окончаний работ, с разным характером использования ресурсов и освоения частных фронтов работ и соответственно с разными по величине технико-экономическими показателями.
4
В основном используются следующие графические представления плана проекта:
линейный график (преимущественно в транспортном строительстве);ленточная диаграмма (график Ганта);циклограмма;
Ссетевой график.
Преимущества и недостатки всех видов графиков для определенных видов строительных объектов достаточно подробно описаны в литературе [8,9,10,11]. Вза мосвязь между основными видами графиков: линейным,
диаграммой Ганта сетевым графиком можно представить в виде схемы участки(рис. 1.1) [12]. На этой схеме видно, что перенос данных из линейной модели в сетевую модель возможен при разделении линейного объекта на
.
бА Д

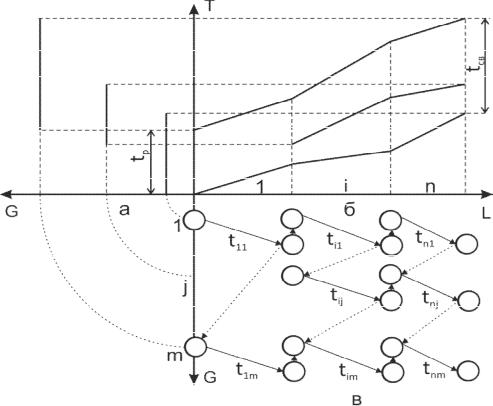

Рис.1.1. Модели календарного планированияИлинейного объекта: а – линейный график; б – ленточный график Ганта; в – сетевой график;
G – вид работ; L – длина общего фронта работ; T – время ; tij – ритм j-го вида работ на i-м частном фронте; m – число видов работ; n – число частных фронтов; tр, tcв – продолжительность периодов развертывания и свертывания потоков
5
