них превентивні заходи можуть виявитися недоцільними через великі витрати. У цьому разі застосовують метод фінансування ризиків – учасники діяльності виділяють кошти для самострахування, взаємного страхування та страхування за допомогою страховика з метою захисту майнових інтересів у разі настання певних подій.
Метод фінансування ризиків у багатьох випадках припускає одночасне використання методу запобігання та контролювання ризиків. У договорах страхування з багатьох видів ризиків містяться статті, що передбачають вжиття страхувальником необхідних превентивних заходів (протипожежних, з техніки безпеки, зі збереження майна, ремонту устаткування тощо). До управління ризиком, крім безпосередніх учасників проектної діяльності, залучають страхову компанію (страховика), яка відповідними методами й засобами оцінює ризики та певні обставини, бере участь
розробці планів і превентивних заходів для учасника проектної діяльності (страховика) і контролює виконання ним цих програм.
291
теорії управління ризиками методи запобігання та контролювання ризику, а також фінансування ризику іноді об’єднують в один – застосування обраного методу.
При управлінні проектами важливо вчасно звернути увагу на визначення ризику в процесі оцінки доцільності прийняття тих чи інших рішень. Метою аналізу ризику є надання потенційним партнерам необхідної інформації та даних для прийняття рішень про доцільність участі в проекті та розробки заходів із захисту від можливих фінансових втрат.
Аналіз ризиків може здійснюватися кількісними та якісними методами (рис.9.1).

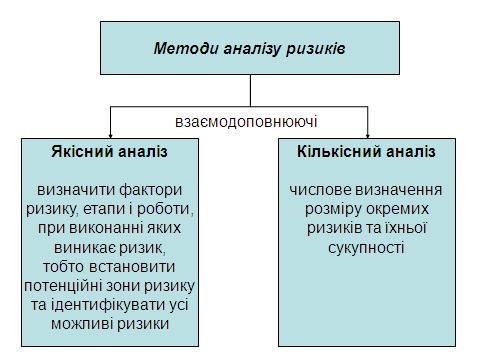

Рис. 9.1. Методи оцінки ризиків
Кількісний аналіз передбачає визначення розмірів конкретних грошових збитків та ймовірності їх настання внаслідок реалізації окремих ризиків у межах проекту.
Найбільш поширеними методами кількісного аналізу є:
292
економіко-статистичні методи;
розрахунково-аналітичні методи;
оцінка ризику на основі аналізу фінансових показників діяльності підприємства.
Економіко-статистичні методи оцінки ризику передбачають вивчення статистики втрат і прибутків на цьому або аналогічному підприємстві за попередні періоди. При цьому визначається величина і частота отримання вигоди чи виникнення фінансових втрат.
Розглянемо показники, що можуть використовуватися як міра ризику, та прийняті підходи для інтерпретації значень показника ризику, які найбільш повно узагальнені у роботі.
Як
міра ризику (
)
приймається абсолютна величина можливого
збитку (доходу), яка може бути розрахована,
наприклад, на основі статистичних даних
як
середня
величина (математичне очікування)
,
тобто
, |
(9.1) |
де
– випадкова велична збитку (доходу);
середнє
квадратичне відхилення
випадкової величини
; |
(9.2) |
збиток
,
зважений на ймовірність його виникнення
.
(9.3) Абсолютна міра
ризику не дозволяє зробити адекватну
оцінку. Розраховані значення мають
бути зіставлені з майновим станом
особи, що перебуває у ризиковій ситуації
(наприклад, замовника проекту або його
інвестора), або окремими витратами за
проектом
або його бюджетом в цілому.
Для такої інтерпретації значень міри ризику в абсолютних значеннях доцільні три критеріальні значення:
х1 – граничне значення припустимого збитку, яке дорівнює очікуваному прибутку;
293
х2 – граничне значення критичного збитку, яке дорівнює очікуваному виторгу;
х3 – граничне значення катастрофічного збитку, яке дорівнює майновому стану.

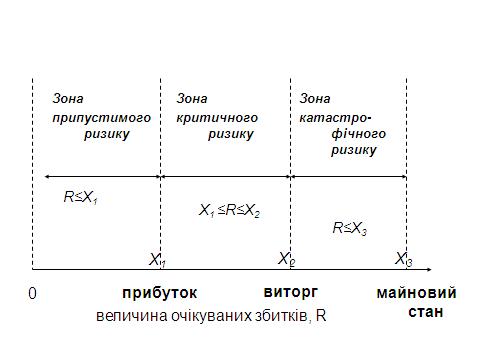

Графічно визначені зони ризику зображені на рис.9.2.
Рис. 9.2. Оцінка міри ризику, розрахованої
в абсолютних значеннях
Порівняння розрахункової міри ризику із
визначеними критеріальними значеннями дає можливість визначити приналежність проекту до однієї з трьох зон ризику: припустимої, критичної, катастрофічної.
Для визначення міри ризику у відносному вираженні застосовуються такі показники:
Ймовірність
виникнення збитків (доходів) або
недоодержання доходів у порівнянні з
очікуваннями
.
(9.4) Інтерпретація
значень такої міри ризику є досить
суб’єктивною. Одну з можливих оцінних
шкал наведено
таблиці 6.3.
Коефіцієнт варіації ν:
. (9.5)
294
Стосовно сутності коефіцієнта варіації як
статистичного показника його доцільно використовувати для порівняння ризику кількох проектів. Перевага віддається проекту із мінімальним значенням коефіцієнта варіації. Орієнтуватися у можливих варіантах значень коефіцієнта варіації дає можливість шкала, наведена у табл. 9.2.
Таблиця 9.2
Шкала оцінки коефіцієнта варіації
Коефіцієнт варіації як |
Лінгвістична оцінка |
міра ризику |
|
0,10 |
Слабкий ризик |
0,10 – 0,25 |
Помірний ризик |
0,25 |
Високий ризик |
|
|
Коефіцієнт варіації як показник ступеня ризику покладений в основу методу аналізу доцільності витрат під час оцінки ризиків організації або проекту.
Статистичний метод спочатку використовувався в системі ПЕРТ (РЕRТ) для визначення очікуваної тривалості кожної роботи та проекту в цілому. Останнім
часом найбільш застосовуваним став метод статистичних випробувань (метод "Монте-Карло"). До переваг цього методу належить можливість аналізувати та оцінювати різні шляхи реалізації проекту.
Метод "Монте-Карло" базується на використанні імітаційних моделей, які дозволяють створити певну кількість сценаріїв, що узгоджуються із заданими обмеженнями по конкретному проекту. На практиці цей метод можливо застосовувати лише з використанням комп'ютерних програм, які дозволяють описати прогнозні моделі і розрахувати велику кількість можливих сценаріїв. Як прогнозні моделі виступають математичні залежності, отримані при розрахунку показників економічної ефективності (як правило, NPV). Повинні бути якомога точно виявлені всі змінні, що впливають на кінцевий результат, з описом ступеня цих залежностей.
295
Розрахунково-аналітичні методи застосову-
ються для оцінки окремих видів ризиків і полягають у виборі ключових показників, від яких залежить ступінь ризику, та порівнянні їх фактичних значень з критичними для певного підприємства. Так, ризик втрати фінансової стійкості може оцінюватися на
підставі коефіцієнта автономії, ризик неплатоспроможності – шляхом порівняння фактичних коефіцієнтів ліквідності з їх нормативними значеннями.
У світовій практиці інвестиційного ризик-менеджменту значного поширення набув такий показник ступеня ризику, як бета-коефіцієнт β (або коефіцієнт чутливості). Він використовується для оцінки
систематичного (недиверсифікованого) ризику, пов'язаного зі зміною ринкових цін і рівня доходності цінних паперів.
β=(К×σцп)/ σр, |
(9.6) |
де К – коефіцієнт кореляції, який показує взаємозв’язок між рівнем доходності конкретного виду цінного паперу
середнім рівнем доходності на ринку цінних паперів в цілому; σцп - середньоквадратичне відхилення доходності конкретного ЦП,
σр - середньоквадратичне відхилення доходності на ринку ЦП.

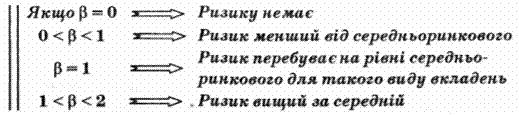

Зміст значення бета-коефіцієнта трактується таким чином:
Як правило, у високорозвинених країнах з ринковою економікою існують спеціалізовані компанії, що займаються розрахунками доходності β-коефіцієнта акцій провідних компаній, а також середньоринкової доходності за окремими фінансовими інструментами. Така інформація регулярно друкується у засобах масової
296
інформації і є базою для прийняття інвестиційних рішень в умовах ризику.
До розрахунково-аналітичних методів можна також віднести і метод побудови дерева рішень. Дерево рішень – це графічний підхід до аналізу рішень в умовах невизначеності. Метод передбачає графічну побудову варіантів рішень з урахуванням об'єктивної та суб'єктивної оцінки подій у вигляді гілок дерева. Послідовний розрахунок абсолютних та відносних показників за гілками дає можливість оцінити кожний шлях. Раціональним рішенням вважається варіант дій, який дає можливість досягти екстремального значення оцінюваного показника ризику проекту.

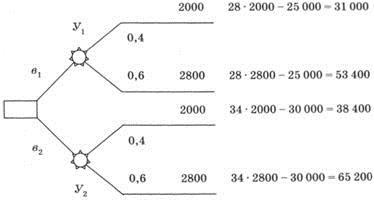

Рис.9.3. Приклад використання дерева рішень
Для побудови "дерева рішень" аналітик визначає склад і тривалість фаз життєвого циклу проекту; виділяє ключові події, які можуть вплинути на подальший розвиток проекту, та можливий час їх настання; аналітик обирає всі можливі рішення, які можуть бути прийнятими в результаті настання кожної із подій, та визначає ймовірність кожного із них.
Останнім етапом аналізу даних для побудови "дерева рішень" є встановлення вартості кожного етапу здійснення проекту (вартості робіт між ключовими подіями) в поточних цінах. На основі даних будується "дерево рішень". Його вузли відображають ключові події, а стрілки, що їх поєднують, — перелік робіт з реалізації проекту.
297
Крім того, наводиться інформація відносно часу, вартості робіт і ймовірності розвитку того чи іншого рішення. В результаті побудови дерева рішень визначається ймовірність кожного сценарію розвитку проекту, а також чистий приведений дохід (ЧПД) по кожному сценарію та по проекту в цілому.
Розрахунок кількісних показників на основі достовірних статистичних даних дозволяє найбільш точно оцінити ризики проекту. Проте унікальність проектної діяльності суперечить можливості збору такої інформації у повному обсязі, що призводить до необхідності застосування спеціальних якісних підходів до оцінки ризиків проекту.
Якісний аналіз передбачає ідентифікацію ризиків, виявлення джерел і причин їх виникнення, установлення потенційних зон ризику, виявлення можливих вигод та негативних наслідків від реалізації ризикового рішення. Для аналізу ризику використовують метод аналогії, метод експертних оцінок.
Метод використання аналогів полягає в пошуку й використанні схожості, подібності між явищами, предметами, системами, наприклад, використання даних стосовно інших проектів, які вже виконані. Цей метод часто застосовується в тому випадку, якщо інші методи оцінки ризику неприйнятні. Оцінка ризиків проекту за методом аналогій виконується на основі даних з різних інформаційних джерел (звітів, нормативів та ін.) про ризик аналогічних проектів, угод, діяльності тощо.
Метод експертних оцінок реалізується шляхом обробки думок досвідчених підприємців, керівників і фахівців, які виступають в якості експертів. Основу цього методу становить використання людини як «вимірювального пристрою» із подальшою обробкою думок експертів у бальному або кількісному вираженні за конкретними показниками. Особливість такого методу полягає у відсутності суворих математичних доказів раціональності отриманих рішень.
