Месячные планы доводятся до мастеров не позднее, чем за 5 дней до начала работ.
ТП ведется по следующим показателям:
- ввод в действие объектов и производственных мощностей
-объемы строительно-монтажных работ, выполняемые собственными силами и по генподряду
-объемы по каждой субподрядной организации в натуральных измерителях и тыс. руб сметной стоимости
- численность работников, прибыль строительной организации, тыс. руб
-потребность в строительных машинах, транспорте и материальных ресурсах.
1.По структуре и виду продукции: частные, специализированные, объектные и комплексные, линейные.
Частный поток – элементарный строительный поток, представляющий собой один или несколько процессов, выполняемых одним коллективом (бригадой или звеном) на частных фронтах работ.
Специализированный поток – совокупность технологически связанных частных потоков, объединенных единой системой параметров и схемой потока. Его продукцией является законченный вид работ, конструктивный элемент или часть здания (сооружения).
Частные и специализированные потоки могут иметь различные направления развития. Направления развития потока зависят от объемно-планировочного и конструктивного решения здания, видов выполняемых работ и их этапов, используемых строительных машин и механизмов. Они могут развиваться по горизонтальной, вертикальной или смешанной схеме.
При этом потоки одноэтажных промышленных зданий, а также потоки нулевого цикла и устройства кровли, имеют горизонтальное направление, потоки по возведению коробки многоэтажного здания – горизонтально-восходящее или вертикальное направление, потоки специализированных отделочных работ – вертикально-восходящее или вертикально-нисходящее направление.
Объектный поток – совокупность технологически и организационно связанных специализированных потоков, совместной продукцией которых являются построенные отдельные здания (сооружения), либо группа однородных зданий (сооружений).
Комплексный поток – совокупность организационно связанных объектных потоков, совместной продукцией которых являются промышленное предприятие, жилой массив и т.д.
Линейный поток – организуют для строительства линейных сооружений (дорог, магистралей, трубопроводов, линий электропередач).
2. По характеру ритмичности: ритмичные, разноритмичные и неритмичные потоки.
Ритмичный – в котором все составляющие потока имеют единый ритм, т.е. одинаковую продолжительность выполнения работ каждой отдельной бригадой на частных фронтах работ.
Кратноритмичный – в котором все составляющие потоки имеют не равные, но кратные ритмы.
Разноритмичный – в котором составляющие его потоки имеют одинаковые ритмы однотипных работ и различные ритмы разнотипных.
Неритмичный – в котором неодинакова продолжительность выполнения каждой отдельной бригадой работ на частных фронтах.
Неритмичные потоки с однородным изменением ритма – такие у которых все потоки на одноименных захватках имеют одинаковые ритмы, а на разных – неодинаковые.
Неритмичные потоки с неоднородным изменением ритма – такие у которых ритмы всех потоков на всех захватках различны.
3.По продолжительности функционирования: кратковременные, долговременные потоки и непрерывные.
Кратковременный – организуют при строительстве отдельных зданий (сооружений) или групп зданий, продолжительность строительства которых не превышает одного года.
Долговременный – организуют при строительстве зданий или комплексов объектов, продолжительность строительства которых превышает более одного года.
Непрерывный – организуют в условиях постоянной специализации строительной организации на одном виде продукции.
Организация поточного строительства предприятий, зданий и сооружений предусматривает определение пространственных, технологических и временных параметров и зависимостей между ними.
1. К пространственным параметрам потока относятся: фронт работ, захватка, участок, делянка, ярус.
Фронт работ – пространство, в пределах которого осуществляются СМР в соответствии с заданием.
Захватка (участок фронта работ) - часть здания или его конструктивного элемента, в пределах которого развиваются и увязываются между собой частные потоки, входящие в состав специализированного потока. Участок – часть возводимого здания, в пределах которого развиваются взаимосвязанные специализированные потоки, входящие в состав объектного потока. Участок представляет собой пространственную конструктивно-технологическую часть здания, при возведении которой повторяется весь комплекс строительных, монтажных и специальных работ.
Делянка – часть фронта работ, отводимая для звена или одного рабочего.
Ярус – части здания, на которые делится объект по высоте в зависимости от конструктивных особенностей и технологии производства работ.
2. К технологическим параметрам потока относятся: число частных, специализированных или объектных потоков (n), объемы и трудоемкость работ, интенсивность (мощность) потока.
Интенсивность (мощность) потока – количество продукции в натуральных показателях, выпускаемой строительным потоком за единицу времени. Например, количество квадратных метров общей площади жилья в день.
3. К временным параметрам потока относятся:
общая продолжительность работ по потоку в целом;
шаг потока – это промежуток времени, между началом работ двух смежных бригад потока;
ритм работы бригады – продолжительность работы на отведенной ей одной захватке (участке);
период развертывания потока – промежуток времени между началом первого и завершающего процессов, т.е. время, в течение которого в строительный поток постепенно включаются все бригады, участвующие в специализированном или объектном потоке;
период свертывания потока – промежуток времени между окончанием первого и завершающего процессов, т.е. время, в течение которого из строительного потока постепенно выключаются все бригады, участвующие в специализированном или объектном потоке;
период выпуска готовой продукции – время, равное продолжительности работ завершающей бригады (частного, специализированного или объектного потока).
4. Различают еще статические параметры и динамические. К статическим параметрам относят такие параметры, которые не зависят от производственных условий – объем работ, трудоемкость работ, стоимость работ.
К динамическим относят такие параметры, которые полностью зависят от конкретных производственных условий – численность рабочих, выработка на одного рабочего в день, интенсивность потока.
Ритмичный — в котором все составляющие потоки имеют единый ритм, т. е. продолжительность выполнения работ каждой отдельной бригадой на частных фронтах работ одинакова.
При ритмичном потоке каждая бригада работает на каждой захватке одинаковое время, т.е. работа бригад идет с одинаковым ритмом. Если продолжительность выполнения работ на всех захватках одинакова, образуется равноритмичный поток, а когда ритмы не равны, но кратны - кратноритмичный поток.
Поток графически можно представить в виде линейного графика или циклограммы.
Расчет параметров неритмичных потоков с использованием матриц аналогичен расчету разноритмичных, за исключением того, что в процессе расчетов необходимо определять для каждой пары смежных бригад место их критического сближения, которое в отличие от разноритмичных потоков может находиться на любой захватке.
В качестве примера рассчитаем параметры неритмичного потока (рис. 2.8.3):

Рис. 2.8.3 – Расчет параметров матрицы для неритмичных потоков

Циклограмма 2.8.2 – Неритмичный поток
Оценку качества запроектированных потоков производят с использованием различных критериев: продолжительность потока, степень совмещения работ, уровень потребления ресурсов, уровень потребления потока.
Критерий продолжительности потока является важнейшим, т.к. продолжительность оказывает влияние на эффективность строительства. Продолжительность потока зависит от общей трудоемкости работ, численного состава бригад, а для неритмичного потока также от очередности включения в работу захваток. Правильная очередность работы на захватках дает сокращение срока производства работ на объектном потоке до 15 – 20%. Т.к. вариабельность включения в работу захваток практически бесконечна, возникла задача в разработке алгоритма направленного перебора очередностей включения в работу захваток. Алгоритм– определение продолжительности работ. Для потоков, состоящих из нескольких частных потоков, разработан алгоритм, основанный на методе ветвей и границ. Сущность алгоритма заключается в направленном переборе вариантов освоения фронтов работ. В результате такого целенаправленного перебора в конце расчетов получают матрицу с минимальной продолжительностью выполнения работ. Наряду с обоснованным методом направленного перебора очередности освоения частных фронтов имеются методы, которые носят эвристический характер (находчивость, интеллектуальная активность).
К таким методам относят: суммарные показатели продолжительности работ бригад на каждом фронте работ до (∑gi) и после (∑ni) ведущего частного потока (имеющего наибольшую продолжительность) и разности (∆ti) времени работ бригад на каждом фронте первого и последнего частных потоков.
Далее рассчитаем параметры матрицы (рис. 2.8.4):

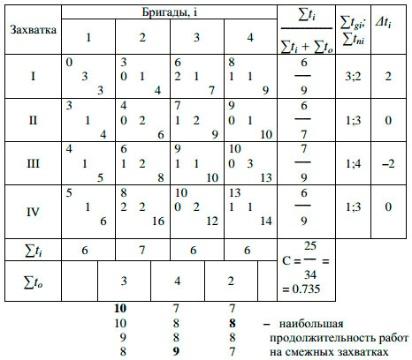

Рис. 2.8.4 – Расчет параметров матрицы
Матрица сформирована с использованием показателей: ∑gi и ∑ni. Матрица формируется по следующему правилу. В первую строку матрицы записывают номер захватки, на которой суммарная продолжительность работ, предшествующих ведущему потоку (∑gi), минимальная. В последнюю строку записывается номер захватки с наименьшим значением суммарной продолжительности работ после ведущего потока (∑ni). Затем заполняется вторая и предпоследняя строки новой матрицы таким образом, чтобы значения ∑gi и ∑ni увеличивались по мере приближения к середине матрицы. Полученная новая матрица рассчитывается (рис.2.8.5).

Рис. 2.8.5 – Расчет параметров матрицы
Матрица, сформированная с использованием показателя ∆ti. Построим циклограмму неритмичного потока с оптимальной очередностью включения в работу фронтов работ (циклограмма 2.8.3).

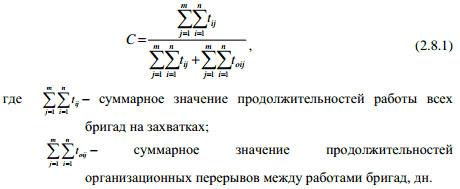

Циклограмма 2.8.3 – Циклограмма неритмичного потока с оптимальной очередностью включения в работу фронтов работ. Степень совмещения работ на всех захватках, т.е. степень использования фронта работ бригадами, оценивают коэффициентом С:

На первой матрице С = 0,57, на второй 0,735, что свидетельствует о большем совмещении работ на захватках.
