(WACC), по которой определяется минимально необходимый уровень
внутренней доходности проекта. Соответственно, чем выше показатель, тем
целесообразнее применение проектного финансирования.
Величина показателя зависит от отраслевой принадлежности проекта,
стадии его жизненного цикла, а также профиля риска. Чем больше риск
проекта, тем больше требуемая величина доли собственного капитала.
Для предынвестиционной стадии жизненного цикла проекта
среднестатистическое отношение D/E составляет 70 %:30 % или 80 %:20 %.
Если же проектная компания обращается в банк на более поздних стадиях
жизненного цикла проекта, требования к доле собственного капитала могут
быть ниже.
Для проектов с большей степенью неопределенности будущих продаж
и получения выручки соотношение D/E может быть 50 %:50 %. И наоборот,
для отраслей с высокой степенью надежности соотношение D/E может быть
пониженным и составлять 90 %:10 %.
Последняя группа показателей, коэффициенты покрытия долга,
характеризует возможности проектной компании рассчитываться по
долговым обязательствам. Эти показатели могут быть двух видов:
1. Интервальные (рассчитываются за определенный период
времени);
2. Кумулятивные.
К интервальным показателям относятся коэффициент DCR
(debtcoverratio) или DSCR (debt-servicecoverratio). Он представляет собой
отношение фактического значения свободного денежного потока проектной
компании, реализующей проект (FCF), к величине задолженности с
процентами (Debt), которая должна быть выплачена в этот период. На
практике величина DCR должна составлять от 1,2 до 2 и зависит от рисков
проекта и рейтинга кредитоспособности проектной компании.
Кумулятивные показатели рассчитываются на основе сопоставления

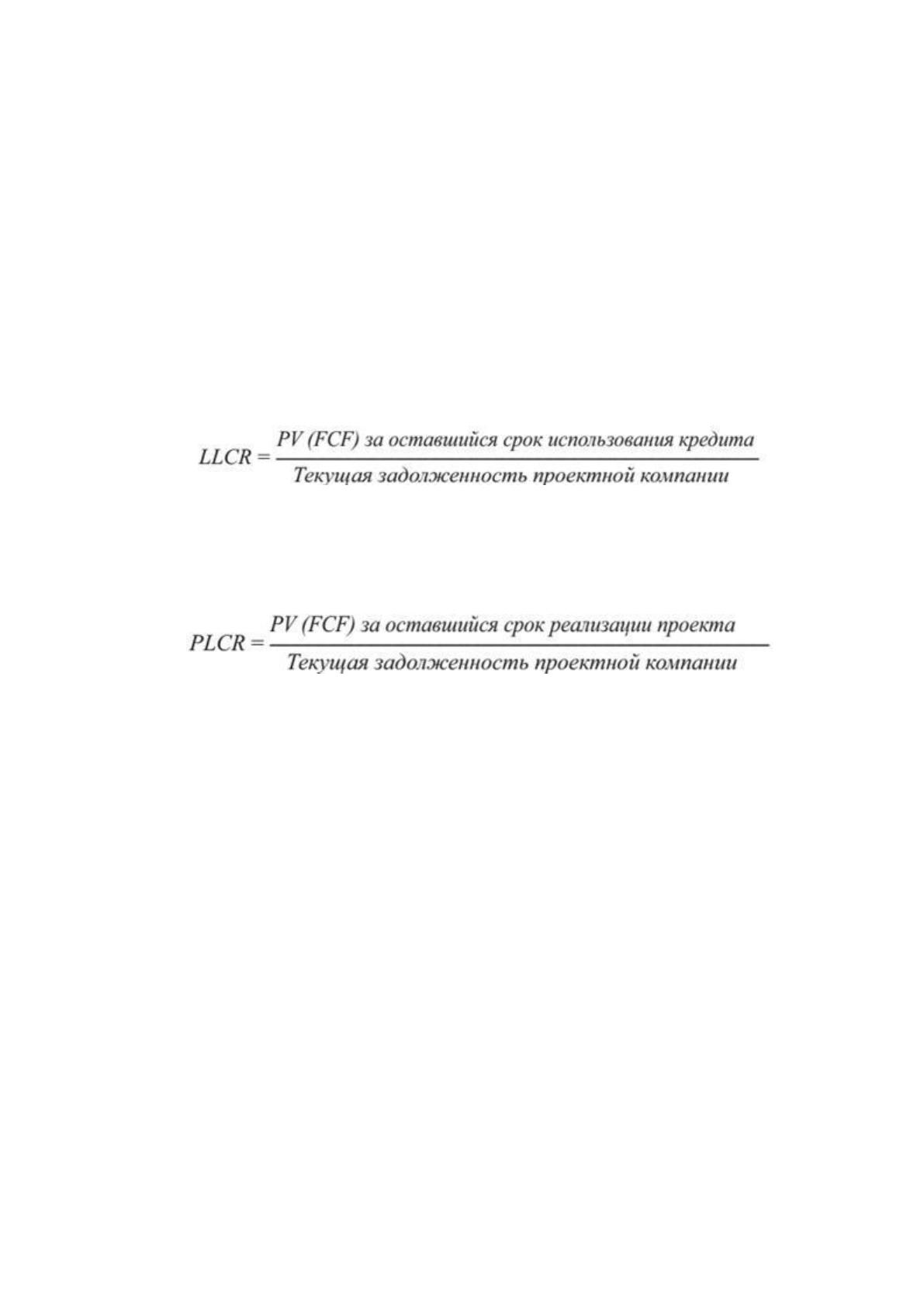

кумулятивных значений денежного потока и задолженности проектной
