СибАДИ |
|
t1 |
t1 |
2 |
2 |

Р с. 3.1 |
График работы самосвалов |
Если пр н маем 6 самосвалов, то ожидание экскаватором следующего самосвала ~ 2 мин; если пр н маем 7, то ожидать погрузку самосвалы будут ~ 2 мин.
Ла ораторная работа № 4 Технология разработки грунта.
Технико-экономическое сравнение вариантов комплекта машин для производства работ
Цель работы: Получение навыков в выполнении расчетов.
Оснащенность и оборудование: методические указания, курс лекций по указанной теме, справочная литература, калькулятор, мультимедийное оборудование, персональный компьютер.
|
Порядок проведения работы |
1) |
Ознакомиться с целью, порядком выполнения работы, теоретической частью. |
2) |
Задание выдается индивидуально каждому студенту преподавателем. |
3) |
Провести технико-экономическое сравнение вариантов комплекта машин, в со- |
|
ответствии с заданием табл. 4.1-4.2. |
4) |
Оформить работу подготовить ее к защите. |
Теоретические сведения
Исходными данными для выполнения работы, принимаются результаты расчетов предыдущих лабораторных работ.
В технологии разработки грунта, выполнение работ может быть осуществлено несколькими комплектами машин. Окончательный выбор комплекта машин для производства земляных работ определяется после выполнения технико-экономического сравнения выбранных вариантов.
21
За критерий сравнения принимается величина удельных приведенных затрат в рублях:
Супз. Сед. Ен Кукв.,
где Сед.− себестоимость единицы продукции (руб./м3; руб./т и т.д.); Ен− нормативный коэффициент эффективности в строительстве (0,12; 0,15); Кукв.− величина удельных капитальных вложений в рублях на единицу объема работ (1 м3; 1 т и т. д.).
Минимальная величина удельных приведенных затрат показывает на экономич- |
||||||
СибАДИ |
||||||
ный вариант принятого комплекта машин, который и принимается к производству. |
||||||
Определим себестоимость единицы продукции 1 м3 грунта, разработанного и отвезен- |
||||||
ного в место отвала (в механ зированном процессе участвуют экскаватор и самосва- |
||||||
лы). |
С |
|
|
|
||
Сед. |
|
V |
, |
|
||
где Cмех.пр. − себесто мость всего механизированного процесса (разработка и транспортировка |
||||||
грунта), руб.; V − объем работ, руб. |
|
|
|
|
||
|
n |
|
|
|
|
|
Смех.пр. C Tмаш. см. ; |
||||||
1 |
|
|
|
|
||
|
n |
|
|
|
|
|
|
C Tмаш. см. |
|||||
Сед. |
1 |
|
|
|
, |
|
|
|
|
V |
|
|
|
где − производственная се естоимость машино-смены каждой машины комплекта (см. табл. 3.2). |
||||||
Трудоемкость Тмаш. см. − продолжительность работы каждой машины на строитель- |
||||||
ной площадке определяется по формуле: |
|
Нвр. |
V |
|
||
Тмаш. см. |
, |
|||||
8,0 |
||||||
|
|
|
|
|||
где Нвр.− норма времени экскаватора на разработку грунта (ЕНиР), час; 8,0 − часы в смене.
Трудоемкость работы ведущей строительной машины (в данном примере − экскаватор) определяется через Нвр. по ЕНиР «Земляные работы». Трудоемкость вспомога-
тельных машин (самосвалов) определяется через трудоемкость основной (ведущей) строительной машины (экскаватора):
Тмаш. см. сам. Тмаш. см. экс. N ,
где N − количество самосвалов.
Определим величину удельных капитальных вложений, т.е. капитальные затраты на единицу объема работ:
n |
Цм |
Тмаш. см. |
|
|
Т Г |
|
|
Кукв. 1 |
V |
, |
|
|
|
|
22
где Цм− инвентарно-расчетная стоимость машины, руб; Т Г − нормативное количество смен работы
в году для каждой строительной машины (см. табл.3.2).
Определим Супз.. Вариант комплекта машин с min величиной удельных приведенных затрат Супз. принимается к производству работ.
Задание. Выбрать наиболее экономичный вариант комплекта машин для производства земляных работ (разработка грунта под фундаменты зданий с использованием данных предыдущих лабораторных работ).
За исходные данные принимаем:
V − объем разработки грунта, (данные лабораторной работы №2); L − расстоян е отвозки грунта, (данные лабораторной работы №3); грунт сугл нок, 1,75т/м3; (данные лабораторной работы №2,3);
Vс− скорость дв жен я самосвала, (данные лабораторной работы № 3); если скорость неизвестна , пр н маем среднее значение скорости движения самосвалов, равное 30 км/ч. (данные ла ораторной ра оты №3);
Выберем три возможных варианта комплектов машин для производства работ
(табл. 4.1).
|
|
|
Таблица 4.1 |
|
|
Вар анты комплектов машин для производства работ |
|||
№ п.п. |
Экскаватор |
Емкость ковша, м3 |
Самосвал грузоподъемностью, т |
|
I |
Э-304А |
0,4 |
5 |
|
II |
Э-652 |
0,65 |
8 |
|
III |
Э-10011 |
1,0 |
10 |
|
|
|
Исходные данные по вариантам |
Таблица 4.2 |
|||
|
|
|
|
|||
|
№ |
|
Производственная |
Инвентарно-расчетная |
Нормативное |
|
|
вар. |
Наименование |
себестоимость |
стоимость машины Ц, |
число смен |
|
|
|
|
маш.-смены |
руб |
работы машины |
|
|
|
|
С, руб |
|
в году Т Г , см |
|
|
I |
Э-304 |
25,99 |
8610 |
293 |
|
|
|
самосвал грузоподъемно- |
20,10 |
36,10 |
335 |
|
|
|
стью 5 т |
|
|
|
|
|
II |
Э-652 |
39,11 |
14170 |
375 |
|
|
|
самосвал грузоподъемно- |
26,80 |
6420 |
335 |
|
|
|
стью 8 т |
|
|
|
|
|
|
СибАДИ |
|
|||
|
III |
Э-10011 46,66 20960 375 |
|
|||
|
|
самосвал грузоподъемно- |
35,5 |
9009 |
335 |
|
|
|
стью 10 т |
|
|
|
|
Дополнительные технические характеристики и данные принимаем из таблиц лабораторной работы №3, а также сборника ЕНиР 2. Земляные работы [2].
Последовательность решения задачи:
1.Определить количество самосвалов для бесперебойной работы экскаватора − N.
2.Определить трудозатраты Тмаш. см. каждой строительной машины.
23
3.Выполнить технико-экономическое сравнение принятых вариантов комплектов машин.
4.Принять вариант к производству работ с min Супз.. Сделать вывод.
Исходные данные для выполнения технико-экономического сравнения вариантов комплектов машин.
I вариант. Экскаватор с обратной лопатой Э-304А, ковш − 0,4 м3, цикл экскава-
ции − 30 сек. Из ЕНиР: Нвр.− 5,3 маш.-часа на 100 м3, разработка грунта с погрузкой в
СибАДИтранспорт. амосвал грузоподъемностью 5 т.
II вариант. Экскаватор с обратной лопатой Э-652, ковш 0,65 м3, цикл экскавации
− 40 сек. Из ЕН Р: Нвр.− 2,9 маш.-часа на 100 м3, разработка грунта с погрузкой в
транспорт. амосвал грузоподъемностью 8 т.
III вариант. Экскаватор с обратной лопатой Э-10011, ковш 1,0 м3, цикл экскавации − 60 сек. Из ЕН Р: Нвр.− 2,0 маш.-часа на 100 м3, разработка грунта с погрузкой в
транспорт. амосвал грузоподъемностью 10 т.
Ла ораторная работа № 5 Свайные работы
Цель работы: Получен е навыков в выполнении расчетов.
Оснащенность и оборудование: методические указания, курс лекций по указанной теме, справочная литература, калькулятор, мультимедийное оборудование, персональный компьютер.
Порядок проведения работы
1) Ознакомиться с целью, порядком выполнения работы, теоретической частью. 2) Определить исходные данные для последующего расчета.
3) Определить размеры свайного поля
4) Определить объем свайных работ
5) Оформить работу и подготовить ее к защите.
Теоретические сведения
Свайные фундаменты из забивных свай под жилые промышленные здания и сооружения получили широкое распространение, как наиболее экономичные по сравнению с ленточными фундаментами.
Забивные сваи по условиям работы делятся на:
−сваи-стойки;
−висячие сваи;
−ограждающие сваи, применяемые в качестве шпунта.
Размещение свай в плане называется свайным полем (основанием) и зависит от конструктивных особенностей здания, его конфигурации.
Количество забиваемых свай при устройстве свайного поля является строго расчетным.
24
Работы по погружению свай разрешается выполнять только при наличии проекта |
|||
производства работ, где указываются наиболее рациональные технологические прие- |
|||
мы работ для данного объекта, наличие копровой установки, очередность забивки |
|||
свай, направление передвижения копровой установки, начало и окончание работ, ме- |
|||
тоды заводки свай на забивку, способы подачи свай к копровой установке. |
|||
Работы по устройству свайного поля выполняются копровой установкой, как пра- |
|||
вило, с проектной отметки основания котлована, т.е. в одном уровне. |
|||
|
Подготовка площадки для работы копровой установки |
||
К планировочным работам по подготовке площадки к забивке свай предъявляются |
|||
повышенные требован я, т.к. точность забивки свай обуславливается горизонтально- |
|||
стью установки агрегата на площадке (допустимый продольный уклон − 0,01). |
|||
Если свайное поле в котловане, то границы котлована должны учитывать схему |
|||
забивки свай, место раскладки свай и дополнительную площадку для стоянки копро- |
|||
вой установки при заб вке последних свай, перед выходом из котлована. |
|||
Для копровой установки, на |
азе экскаватора Э-10011 площадка должна быть |
||
8х4,5 м, с отметкой дна котлована, затем устраивается съезд с уклоном i = 15 % и ши- |
|||
риной 4, 5 м. |
Раз ивка свайного поля |
||
|
|
||
По контуру сооружен я устанавливается обноска, на расстоянии не менее 7 м от |
|||
главных осей, которая |
предназначается для разбивки свайного поля. Геодезическая |
||
разбивка свайного поля предусматривает закрепление мест расположения свай на |
|||
площадке |
выполняется при помощи теодолита и мерной ленты. |
||
Закрепляются места за ивки свай металлическими кольями. |
|||
|
|
Подготовка к забивке свай |
|
1. Места для складирования свай устраивают у съезда в котлован. Складирование |
|||
свай осуществляется горизонтальными рядами в штабелях высотой не более 2-х мет- |
|||
ров. Между горизонтальными рядами свай должны быть уложены деревянные про- |
|||
кладки, расположенные на расстоянии 1/4 от края сваи. |
|||
СибАДИ |
|||
|
|
|

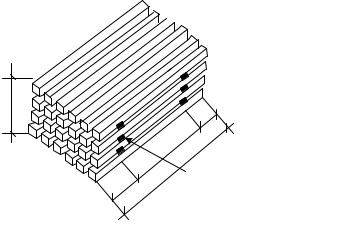

Рис. 5.1. Схема складирования свай |
2. В котлован сваи подаются, как правило, трубоукладчиком, при движении его вдоль бровки котлована. При необходимости сваи завозятся в котлован трубоукладчи-
25
