Стр.93
ERP-системы в России 2014
затем группа вендоров уровня Tier II (14%), Microsoft Dynamics (11%) и группа
вендоров Tier III и прочих.

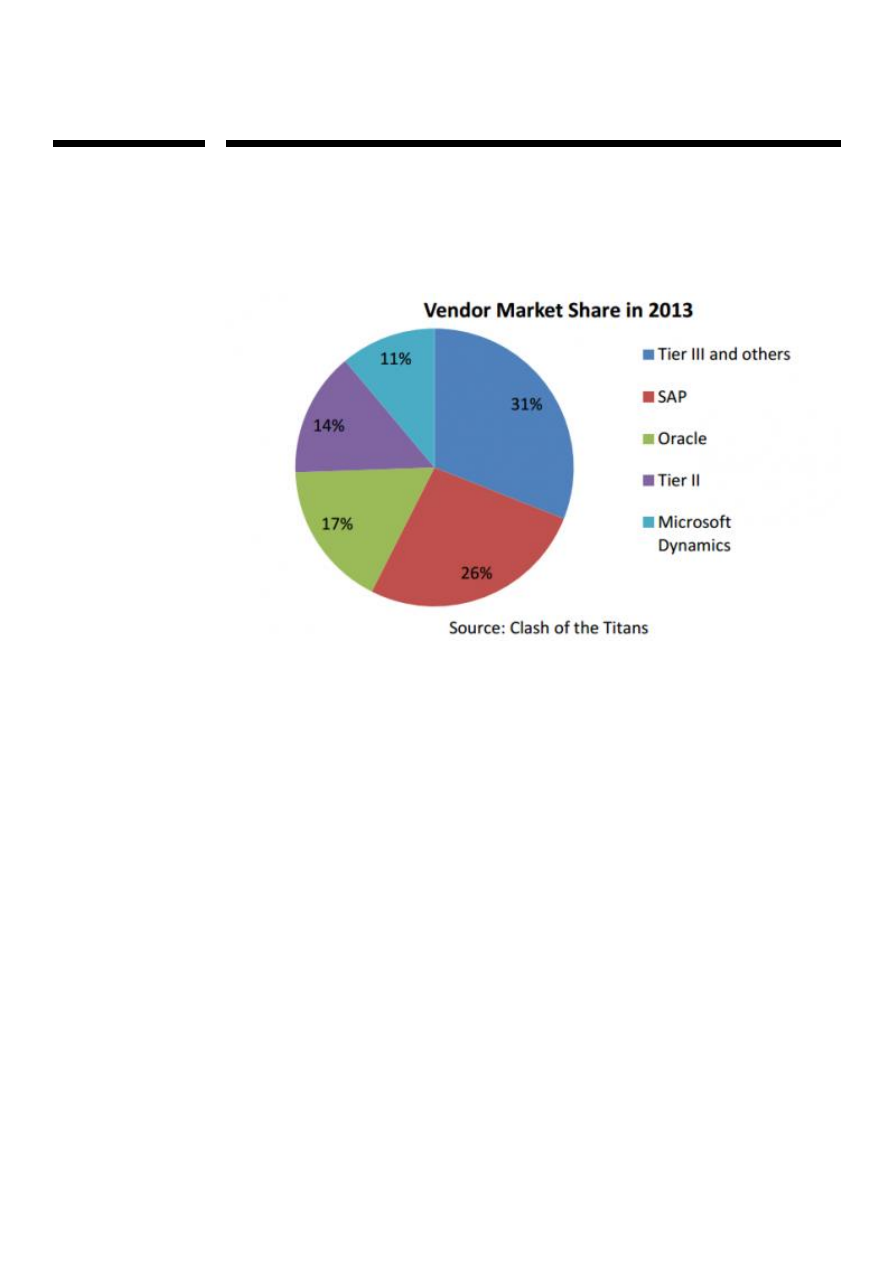

Доли вендоров на мировом рынке ERP-систем 2012-2013
Panorama Consulting, 2014
Причем по сравнению с исследованием 2013 года, доля вендоров Tier II и Tier
III снизилась 16% до 14% и с 37% до 31% соответственно, то есть мега-
вендоры только упрочили свои позиции на рынке.
Данные исследования 2014 года показали, что SAP ERP среди вендоров по-
прежнему наиболее часто попадает в short-листы ERP-проектов: в 51%
случаев, за ней следуют решения Oracle (43%) и линейка Microsoft Dynamics
(32%). После того, как выбор сделан, популярность систем остается
сопоставимой: 21%, 18% и 14% соответственно (имеются ввиду те случаи,
когда указанные платформы выбираются для внедрения).
В целом сроки ERP-проектов остаются по-прежнему одной из болезненных
проблем для данного рынка: только 36% отметили, что смогли уложиться в
заранее отведенные временные рамки, а 62% - существенно вышли за них, и
только 3% смогли завершить проекты внедрения раньше намеченного.

Стр.94
ERP-системы в России 2014
Больше всего выбивались из графика проекты на базе решений Microsoft
Dynamics, в среднем они длились 12,5 месяцев, что 4 месяца (47%) больше,
чем было запланировано.
Проекты на базе Oracle в среднем длились 22,5 месяца, перерасход времени
здесь составлял 29% против в среднем запланированных 17,5 месяцев. Что
касается SAP ERP, то средняя длительность таких внедрений составила 18,5
месяцев с минимальной задержкой на 16% или 2,5 месяца против 16 месяцев,
запланированных изначально.

Средняя длительность ERP-проектов: запланированная и
реальная
Panorama Consulting, 2014
Основные причины задержек ERP-проектов
№
Причина
2011 2012 2013
1
Был расширен объем проекта
17%
29% 29%
2
Организационные вопросы
14%
20% 29%
3
Проблемы с данными
14%
17% 29%
4
Нереалистичные сроки
8%
11% 25%
5
Ресурсные ограничения
13%
17% 21%
6
Проблемы с обучением
10%
15% 17%
7
Проблемы с функционалом платформ
8%
4%
13%

Стр.95
ERP-системы в России 2014
8
Другие технические вопросы
7%
14%
8%
9
Конфликт приоритетов в рамках проекта
10%
12%
8%
Panorama Consulting, 2014
Основными причинами того, что ERP-проекты выбиваются из сроков, как
следует из таблицы выше, является расширение запланированного объема
проектов, а также организационные проблемы, проблемы с данными - все это
случается в трети проектов, прошедших с задержкой.
Хорошей новостью стало, пожалуй, только то, что в период с 2012 по 2013
годы аналитики зафиксировали снижение среднего срока окупаемости
проектов ERP с 2,4 лет до в среднем 1,7 лет. Тем не менее, количество
организаций, которые вообще не смогли окупить свои вложения в
автоматизированные системы управления ресурсами предприятия, выросло с
31% до 38%. Наиболее долгий период окупаемости выявлен у решений
Microsoft Dynamics (24 месяца), у SAP он составляет 23 месяца, у Oracle - 16
месяцев.
И еще один важный момент: фактический бюджет проектов относительно
планируемого по итогам 2013 года опять увеличился. Наиболее дорогим
внедрением при этом является внедрение SAP ERP, в среднем бюджет такого
проекта составляет $2,55 млн, затем следуют Oracle - $2,25 млн, Microsoft
Dynamics - $1,8 млн. От годового оборота предприятий внедрение Tier I систем
составляет 2-4%, а вот доля стоимости ERP-проектов на базе Tier II и III может
быть существенно выше в обороте компаний, выбравших их для внедрения.
Российские реалии
В одном из последних отчетов The Standish Group указывается удручающая
статистика о состоянии дел в программной индустрии на американском
рынке:32% проектов завершились успешно, 44% испытали различные
трудности (превысили бюджет, выпали из сроков и пр.), 24% проектов просто
провалились. На российском рынке ситуация едва ли лучше, отмечают
эксперты компании «Первый БИТ».

Стр.96
ERP-системы в России 2014
Статистикой «успешности» ERP-проектов поделились в компании 1С. По
данным исследования 555 выполненных внедрений ERP-решений фирмы
«1С» в 2010-2013 годах, 66% проектов уложились в срок или имеют
незначительное, до 10% отклонение от срока. 24% проектов отклонились от
срока на 11-30% и только 10% проектов отклонились от срока более, чем на
30%. Что касается бюджетов проектов, то тут ситуация для заказчиков еще
более обнадеживающая: 78% проектов укладываются в бюджет или имеют
превышение бюджета не более, чем на 10%, 19% проектов имеют
превышение бюджета на 11-30% и только 3% проектов имеют превышение
бюджета более, чем на 30%.
Среди основных причин неудач ERP-проектов российские интеграторы
выделяют:
Завышенные ожидания
Большая проблема, когда нет чёткого понимания желаемого результата, чего
заказчик хочет добиться, отмечает Ефим Фиш, директор по развитию бизнеса
Microsoft Dynamics AX TOPS Consulting. В этом случае, перефразируя
известное изречение, проект нельзя закончить, его можно только прекратить.
Зачастую заказчики неправильно оценивают свои желания и требуемые
затраты. Обе стороны должны согласовать между собой цели проекта и
ключевые моменты в отношении того, что необходимо для успешной
реализации проекта.
«Важно понимать, что процесс внедрения ERP – это процесс двусторонней
кропотливой работы. Здесь нельзя принять снотворное и, проснувшись,
обнаружить, что система внешним поставщиком внедрена и работает, весь
персонал с готовностью принимает любые предложения и с радостью
принимает все изменения, которые в компанию привносятся с новой системой.
А они привносятся в любом случае, потому как изменений нет, только если
ничего не произошло. А это явно не цель, в случае ERP», - прокомментировал
он.

Стр.97
ERP-системы в России 2014
Человеческий фактор, отсутствие поддержки руководства
Внедрение ERP-системы – это не только ИТ-составляющая, это в том числе и
изменение бизнес-процессов в компании, ведь при внедрении многие
процессы улучшаются, перераспределяются зоны ответственности. Заказчики
должны быть готовы к таким изменениям и поддерживать их, чтобы добиться
результата. Учитывая то, что человеческие ресурсы – одни из самых ценных
ресурсов, очень важным является хороший прием системы, а также личная
заинтересованность и участие по всей организации. Отсутствие поддержки
высшего руководства компании в период реализации проекта является одной
из ключевых причин неудачи, полагают в 1С.
Алексей Петрушов, вице-президент корпорации «Галактика», упоминает и о
другой стороне пресловутого «человеческого фактора»: это недостаточная
квалификация специалистов, задействованных в проектной группе, как со
стороны заказчика, так и со стороны исполнителя. Здесь можно посоветовать
только тщательнее выбирать подрядчика, а что касается проектной команды
со стороны своей компании, то в ней не должно быть случайных людей и
специалистов с низкой мотивацией. Убедитесь, что рядовые пользователи
посещают обучающие занятия и регулярно практикуются на тестовой системе
до ввода в эксплуатацию внедряемой системы. Это позволит пользователям
пользоваться всеми преимуществами внедрения.
Выбор платформы и интегратора
Убедитесь, что ваш ERP-интегратор обладает достаточными ресурсами для
внедрения ERP в обещанные сроки. Для этого можно изучить его проектный
опыт в вашей отрасли, ознакомиться с отзывами заказчиками. Открытые к
сотрудничеству ИТ-компании могут предложить экскурсию на предприятия
своих удовлетворенных клиентов: о такой возможности можно
поинтересоваться.
Зачастую бизнес не понимает всей глубины товарного предложения или
профессиональную лексику, которая сопровождает его. Рекомендуется
пользоваться услугами разработчиков бизнес-процессов, которые понимают и
ERP, и бизнес-процессы для помощи при проведении сравнительного анализа
