Виробнича програма - це саме та кількість продукції, яку потрібно виробити в плановому році, щоб забезпечити план продажу (план реалізації).
Чиста продукція розраховується так: із вартості товарної продукції виключається вартість уречевленої праці (сировини, матеріалів, купованих напівфабрикатів, перенесену вартість засобів виробництва та ін.) і таким шляхом визначається вартість обсягу виробництва, на який будуть витрачені власні кошти підприємства і отримано відповідний прибуток.
Обсяг чистої продукції підприємства (ЧП) обчислюється за формулою:
ЧП =ТП - (М + А) ,
де М - матеріальні витрати на виробництво продукції, грн.;
А - сума амортизаційних відрахувань за відповідний період, грн.
Чиста продукція - це вартість створена на підприємстві. Чиста продукція може бути обчислена як сума основної та додаткової заробітної плати працівників підприємства з відрахуваннями на соціальні заходи і прибутку. Показник умовно-чистої продукції (УЧП):
УЧП = ЧП + А.

В матеріаломістких галузях використовується показник нормативної вартості обробітку (НВО), який визначається як добуток показників нормативної вартості обробітку одного виробу і-го виду (НВОі) і кількості виготовлених виробів і-го виду (Ni,):
HBO=
,
НВОі = ЗПрі + ЦВi + ЗВі + Пі ,
де ЗПрі - зарплата виробничих робітників (основна і додаткова з відрахуванням на соціальні заходи) на одиницю виробу і-го виду, грн.;
ЦВі - виробничі витрати цеху на одиницю виробу і-го виду, грн.;
ЗВі - загальновиробничі витрати на одиницю виробу, грн;
Пі - прибуток, що припадає на одиницю виробу і-го виду, грн.
Величина незавершеного виробництва у вартісному вигляді (НЗВ) визначається за формулою:
де N - кількість виробів в натуральних одиницях;
С - собівартість одного виробу, грн.;
Тц - тривалість циклу виготовлення одного виробу, робочих днів;

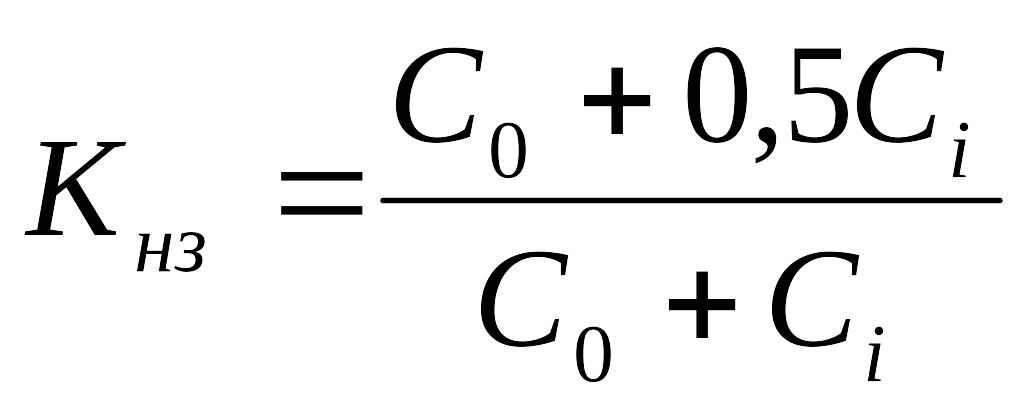

Кнз - коефіцієнт наростання затрат при виготовленні виробу, який визначається за формулою
або
,

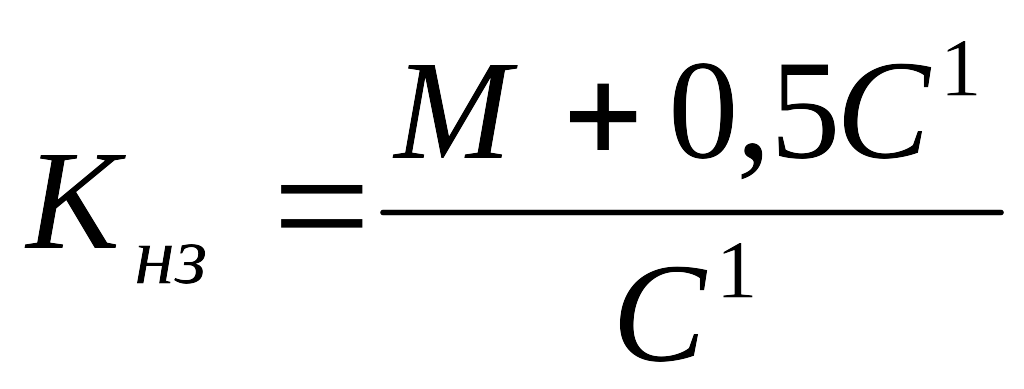

де М - сума матеріальних витрат на виробництво одного виробу, грн.;
С1 - собівартість одиниці виробу без матеріальних витрат, грн.;
С0 - одноразові витрати на початок циклу виготовлення продукції, грн.;
Сі - поточні витрати на виробництво, грн.
До складу незавершеного виробництва входять заготовки, деталі, комплекти, які знаходяться на різних стадіях виробничого процесу та підлягають наступній обробці або складанню, а також вироби у складанні та на випробуваннях.
Зміна залишків незавершеного виробництва в складі валової продукції планується при значному збільшенні обсягу виробництва в плановому періоді порівняно зі звітним, знятті з виробництва окремих видів продукції, створенні запасу при переході на випуск нових виробів зі значною тривалістю виробничого циклу. Забезпечення безперебійної та ритмічної роботи підприємства вимагає створення нормативної величини незавершеного виробництва, що обумовлена необхідністю наявності визначеної кількості напівфабрикатів на кожному робочому місці, в процесі їх переміщення.
Обсяг незавершеного виробництва впливає на результати роботи підприємства, оскільки він потребує обігових коштів, а це негативно позначається на економічному стані підприємства. В той же час, забезпечує нормальний хід виробничого процесу, його безперервність і ритмічність. Тому величина незавершеного виробництва повинна підтримуватись на оптимальному рівні.
Величина незавершеного виробництва на початок планового періоду визначається на основі даних про його наявність на кінець звітного періоду. В масовому виробництві на величину незавершеного виробництва продукції впливають наступні фактори: число робочих місць; кількість виробів, що одночасно знаходяться на одному робочому місці; спосіб передачі деталей з однієї дільниці на іншу; план виробництва та собівартість одиниці продукції.

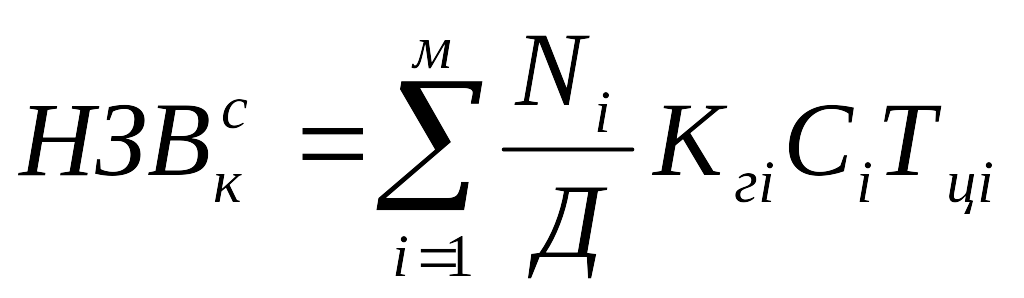

Нормативна величина незавершеного виробництва на кінець планового періоду в масовому виробництві (НЗВмк) визначається за формулою:
де РМі - кількість робочих місць;
ДО - кількість одночасно оброблюваних деталей (напівфабрикатів), шт.;
ДМі - кількість деталей (напівфабрикатів), що знаходяться між операціями, шт.;
ТРni - величина транспортної партії, шт.;
Сі - собівартість виробів (напівфабрикатів), грн.;
(і = 1,2,3... т - кількість виробів (напівфабрикатів).
У серійному виробництві нормативна величина незавершеного виробництва залежить від середньодобового випуску певного виду продукції, тривалості виробничого циклу, коефіцієнта готовності виробу та його собівартості. В його основі лежить наступна залежність показників:
,
де НЗВкс - нормативна величина незавершеного виробництва на кінець планового періоду по цеху, дільниці серійного типу виробництва;
Ni - плановий випуск і-го виробу в натуральному вигляді; |
Д— кількість днів у плановому періоді;
Сі - собівартість і-го виробу, грн.;
Тці - тривалість виробничого циклу виготовлення виробу;
Кгі - коефіцієнт наростання затрат у виробництві по і-му виробу, що характеризує ступінь його готовності.
Коефіцієнт наростання затрат - це відношення середньої собівартості виробу в незавершеному виробництві до собівартості готового виробу.

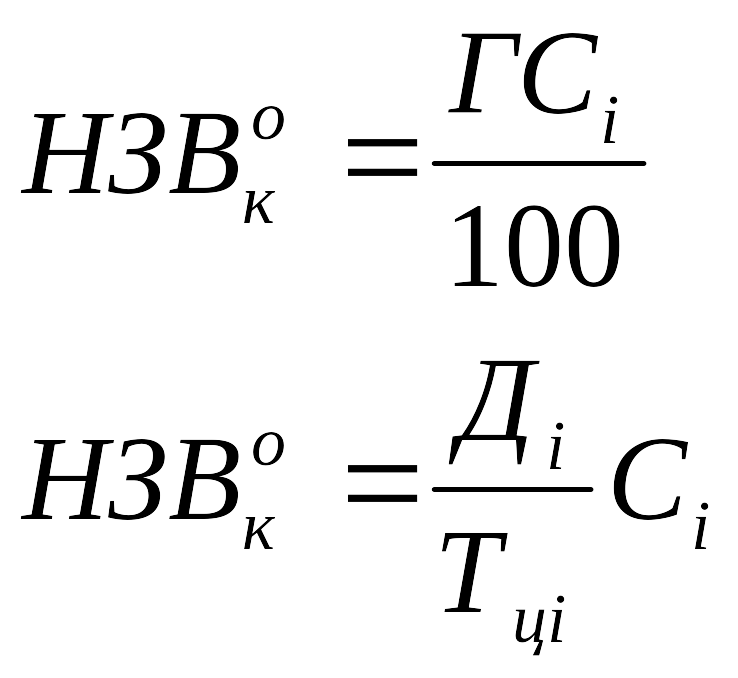

В одиничному виробництві величина незавершеного виробництва залежить від коефіцієнта готовності виробу і його собівартості. Вона визначається за формулою:
,
де Г - процент готовності виробу на початок і кінець планового періоду;
Ді - кількість днів з моменту запуску виробів у виробництво на початок і кінець планового періоду.
Для оцінки залишків незавершеного виробництва у відпускних цінах їх собівартість множиться на коефіцієнт перерахунку собівартості продукції у товарну продукцію, який визначається як відношення товарної продукції у незмінних цінах до її собівартості.
ТЕМА 6. ОПЕРАТИВНО-КАЛЕНДАРНЕ ПЛАНУВАННЯ
6.1. ЗМІСТ І ЗАВДАННЯ ОПЕРАТИВНО-КАЛЕНДАРНОГО ПЛАНУВАННЯ
Це буду писати я, тому даю тобі лише для ознайомлення
Сформована на кожному етапі планування виробнича програма підприємства повинна бути деталізована у часі та доведена до конкретних виробничих підрозділів на етапі оперативно-календарного планування. Успішне вирішення цього завдання включає широке використання економіко-математичних методів, засобів обчислювальної техніки та способів обробки даних, що реалізуються в рамках системи оперативно-календарного планування виробництва.
У процесі оперативно-календарного планування виконуються розрахунки та встановлюються завдання цехам, виробничим дільницями і робочим місцям по випуску конкретних виробів, вузлів і заготівок; нормативи руху предметів праці у виробництві (нормативи запасів, розміри партій, періоди їхнього запуску-випуску та ін.); календарні графіки, якими встановлюється послідовність та строки виготовлення продукції на кожній стадії виробництва.
Основними завданнями оперативно-календарного планування на підприємстві е:
1) забезпечення ритмічного виробництва відповідно до встановлених обсягів і номенклатури, а також своєчасного виготовлення та постачання продукції споживачам;
2) забезпечення рівномірності та комплектності завантаження устаткування, працівників і площ, що сприятиме кращому використанню виробничих активів;
3) забезпечення максимальної безперервності виробництва, тобто забезпечення найменшої тривалості виробничого циклу, що сприятиме зменшенню незавершеного виробництва та прискоренню оборотності обігових коштів;
4) створення умов для розвитку передових форм організації праці, а також для автоматизації об'ємних та календарних розрахунків на основі використання сучасної обчислювальної техніки.
За обсягом робіт, що виконуються, відповідно до їх змісту, оперативно-календарне планування розподіляється на календарне планування та диспетчерське регулювання.
Календарне планування - це деталізація річної виробничої програми підприємства за строками запуску-випуску кожного виду продукції і за виконавцями - в основних виробничих підрозділах першого рівня (заводах виробничого об'єднання або цехах), а всередині - на виробничих дільницях та робочих місцях.
Календарне планування містить розробку:
календарно-планових нормативів;
планів-графіків руху предметів праці в часі та просторі у процесі виробництва;
у процесі календарного планування виконуються розрахунки завантаження устаткування та площ (об'ємні розрахунки);
доведення виробничих завдань на основі розроблених планів-графіків до підрозділів, виробничих дільниць і робочих місць [26].
Диспетчерське регулювання - це процес, який забезпечує оперативне регулювання процесу виробництва шляхом систематичного обліку та контролю за виконанням змінно-добових завдань, поточної підготовки виробництва, оперативного усунення недоліків і відхилень, що виникають.
Основними вихідними даними для оперативно-календарного планування є:
план випуску продукції по кварталах і місяцях;
технологічний маршрут та технологічний процес обробки деталей і складання виробів із нормами часу за операціями;
режими роботи цехів, виробничих дільниць;
план ремонту устаткування.
Оперативно-календарне планування виконується у масштабі підприємства по цехах і масштабі окремих цехів - по дільницях та робочих місцях.
У зв'язку з різними об'єктами планування розрізняють міжцехове і внутрішньоцехове оперативно-календарне планування.
Міжцехове планування включає встановлення цехам взаємопов'язаних виробничих завдань, розроблених за даними виробничої програми підприємства і забезпечення узгодженості у роботі цехів при виконанні цієї програми.
Міжцехове планування спрямоване на підтримання налагодженої, ритмічної роботи основних виробничих підрозділів (заводів, цехів), забезпечення безперебійного їх постачання та обслуговування допоміжними цехами і службами.
Виробничі програми підприємства розробляються на рік із розбивкою по кварталах. Цехові оперативні виробничі програми складаються на квартал із розподілом по місяцях. Встановлюється планове завдання - програма випуску продукції у плановому періоді для кожного цеху з обґрунтуванням відповідними об'ємними розрахунками. Календарний план регламентує строки руху продукції у цехах заводу, не розкриваючи часткових, внутрішньоцехових післяопераційних строків виробництва по кожному предмету. Диспетчеризація забезпечує облік, контроль і оперативне регулювання робіт між цехами. У процесі розробки і доведення виробничих програм до цехів, ці програми уточнюються та коригуються в залежності від результатів роботи попереднього місяця.
Міжцехове планування здійснюється виробничо-диспетчерським відділом (ВДВ) підприємства.
Внутрішньоцехове планування спрямоване на розподіл номенклатури робіт, які задані календарним планом цеху між дільницями, і доведення планових завдань до кожної виробничої дільниці та робочого місця. Зміст робіт по внутрішньоцеховому плануванню залежить від розмірів цеху, його виробничої структури і в загальному вигляді включає планування роботи дільниць та підготовку завдань для робочих місць.
Робота виробничих дільниць планується на основі календарного плану цеху, що надходять з міжцехового рівня системи оперативно-календарного планування.
Ціль планування роботи дільниць - це формування плану виготовлення планово-облікових одиниць даного рівня для кожної виробничої дільниці на кожний планово-обліковий період.
Внутрішньоцехове планування і регулювання виробництва в цеху виконує виробничо-диспетчерське бюро (ВДБ), на дільниці - майстер за допомогою ВДБ.
Межі міжцехового і внутрішньоцехового планування можуть змінюватися із розвитком або впровадженням автоматизованої системи управління виробництвом (АСУВ).
У процесі розробки виробничих програм застосовується ланцюговий метод, який полягає в тому, що завдання встановлюються у порядку, зворотньому до ходу технологічного процесу, тобто від складання готових виробів до заготовки і визначення потреби у матеріалах, сировині та напівфабрикатах.
Система оперативно-календарного планування характеризується певною планово-обліковою одиницею та планово-обліковим періодом.
Планово-облікова одиниця являє собою сукупність робіт, яку розглядають як єдине ціле при плануванні, обліку, аналізі та оперативному регулюванні виробництва. Планово-обліковий період являє собою відрізок часу (зміна, доба, місяць, декада тощо), на який формуються планові завдання.
В умовах одного і того ж типу виробництва можуть застосовуватися різні планово-облікові одиниці продукції, яка виготовляється (табл. 6.1).
Таблиця 6.1
Планово-облікові одиниці та сфера їх застосування
|
Планово-облікова одиниця |
одиночне |
дрібносерійне |
серійне |
багатосерійне |
масове |
|
Виробниче замовлення |
+ |
+ |
+ |
|
|
|
Вузловий комплект |
+ |
+ |
+ |
|
|
|
Груповий комплект |
+ |
+ |
+ |
|
|
|
Машинокомплект |
+ |
+ |
+ |
+ |
|
|
Добокомплект |
+ |
+ |
+ |
+ |
+ |
|
Умовний машинокомплект |
|
+ |
+ |
+ |
+ |
|
Деталь |
|
|
+ |
+ |
+ |
Виробниче замовлення - це комплекс робіт, які виконуються на договірних із замовником засадах.
Вузловий комплект - вузол або складальна одиниця виробу.
Груповий комплект - технологічно та конструктивно однорідна група деталей, які мають спільні планово-організаційні ознаки: черговість подачі на складання, яка повторюється, однакова періодичність запуску-випуску.
Машинокомплект застосовується в умовах вузької спеціалізації та містить повний комплект вузлів і деталей, які входять до виробу.
Добокомплект складається з деталей, вузлів та всіх виробів, які підлягають виготовленню протягом доби і застосовуються при відсутності у виробничій програмі підприємства провідного виробу (виробу-представника).
Умовний машинокомплект формується шляхом зведення всієї номенклатури продукції до умовного виробу. В цей умовний виріб входять деталі, вузли і вироби, які необхідно виготовляти до певного моменту.
Деталь як планово-облікова одиниця застосовується при незмінності виготовлення продукції у серійному та масовому виробництві.
