базой железобетонных заводов и наличия дорог для доставки конструкций автотранспортом.

Исходные данные:

Размеры здания в плане 72 х132 м, Высота этажа – 6,0 м, этажность – 1 этаж,

Шаг колонн крайних рядов– 6 м, шаг колонн средних рядов-12м. Три пролета, пролёт - 24 м.

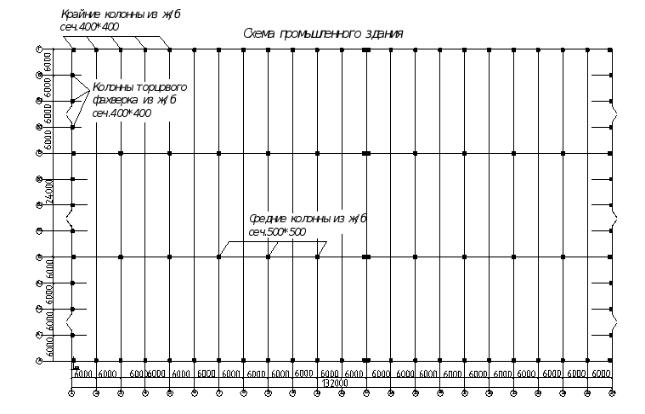

СибАДИРис. 9.1 План-схема промышленного здания в осях 72х132 м

В состав работ, рассматриваемых технологической картой, входят: 1) монтаж краном основных, монтаж связей по верху колонн;

2) монтаж подстропильных стропильных конструкций, монтаж плит покрытия; 3) монтаж наружных стеновых панелей, ворот и оконных блоков.

4) сварка закладных элементов в стыках сборных железобетонных конструкциях производится сварочным оборудованием ПСУ - 500 - 2, заделка стыков элементов конструкций вручную.

56















Таблица 9.1.



Пример заполнения спецификации сборных конструктивных элементов

Наименование

Количество,

Размеры и

Размеры

Объем

Масса*



элемента,

штук

объем

и объем

бетона, м куб.

элемента, тн

п/п

марка элемента*



элемента

про-











марка бетона**



LхBхH=V,

ема**,















м

в м

















LхBхH=V

1 шт.

на зда-

1 шт

на зда-













ние



ние

1

2

3

4

5

6

7

8

9







Сборные конструкции









1

Колонны

48

6,9x0,4x0,4

-

1,10

52,8

2,76

132,48



крайн е

















1К69.4(М 300)















2

Колонны средн е

26

6,3x0,5x0,5

-

1,58

41.08

3,94

102.44



2К63.4(М 300)















3

Колонны

18

6,6x0,4x0,4

-

1.43

25.74

3.57

64.26



фахверка



+3,1х0,4х0,3













7КФ97-1(В 15)















4

Строп льная

72

24x3,3x0,28

-

5,92

426.24

14,8

1065.6



ферма

















ФБ24IV-9АIBI

















(М 400)















5

Плита покрытия

928

6x1,5x0,3

-

0,62

575.36

1,5

1392



2ПГ6-5 IYт

















(М 300)















6

Плита покрытия с

128

6x1,5x0,3

-

0,47

60.16

1,2

153.6



2 отв.

















1,2х1,7м

















ПВ (В 20)















7

Подстропильная

22

12х3,3

-

3,90

85.8

10,3

226.6



ферма

















ФПУ-3(М 450)















8

Стеновая панель

96

6,0х1,8х0,25

-

2,3

220.8

3,74

359.04



рядовая

















ПС60.18.2,5-2л-31















СибАДИ



Стеновая панель

258

6,0х1,2х0,25

-

1,5

387

2,49

642.42



рядовая

















ПС60.12.2,5-3л-31

















Стеновая панель

8

6,3х1,8х0,25

-

2,4

19.2

3,92

31.36



угловая, где тем-

















пер. щов















9

ПС63.18.2,5-2л-















1.31

































Стеновая панель

20

6,3х1,2х0,25

-

1,6

32

2,61

52.2



угловая, где





















57











темп.щов ПС63.12.2,5-3л- 1.31

всего

1926,18

4222

Примечания:

*только для сборных конструкций.

**только для монолитных конструкций.

СибАДИ

Определение объёмов работ, затрат труда машинного времени.

Расчет объемов работ заключается в определении объемов монтажных работ, то есть количества монтажных элементов каждой марки, и объемов сопутствующих работ (разгрузка конструкц й, электросварка и заделка монтажных стыков и швов) по монтажным участкам на все здание.

Наименован е работ ед ницы их измерения принимаются по соответствующим параграфам ЕН Р, ГЭСН [4-7].

Ведомость объемов ра от, та л.9.3, заполняют в формулировках ГЭСН (ЕНиР), в

последовательности, соответствующей проектируемой технологии возведения объекта с использован ем предыдущ х нара оток. В примечании записывают ссылки на табл., нормы, узлы рабоч х чертежей.









Таблица 9.3



Ведомость о ъемов монтажных работ





















Объем работ на





п.п.

Наименование ра от (процессов)

Ед. измерения

Примечание









здание

















1

2

3

4

5















1

Монтаж колонн крайнего ряда

шт.

48

План здания



2

Монтаж колонн среднего ряда

шт.

26

План здания.



3

Монтаж фахверковых колонн

шт.

18

План здания.



4

Монтаж ферм

шт.

72

План здания.



5

Монтаж плит покрытия

шт.

1056

План здания.



6

Монтаж навесных панелей

шт.

382

Фасады



7

Монтаж автомобильных ворот

шт.

6

Фасады















8

Заполнение оконных проемов высотой 3 м

м2

648

Фасад



9

Конопатка, зачеканка, расшивка швов

м

3870

Фасады



Расчет трудозатрат осуществляют по ГЭСН (государственные элементные сметные нормы). Результаты расчета оформляют в виде "Ведомости затрат труда и машинного времени" (таблица 9.4).

58

Таблица 9.4 Пример оформления ведомости (калькуляции) затрат труда и машинного времени





Наименование

Табл.

Измеритель



Объем

Состав звена



Затраты труда



Трудоемкость



п/п



работ по ГЭСН.

ГЭСН





работ





на ед.







на здание















на зда-



































маш.-



чел.-ч



маш.-



чел.-















ние





























ч







см



дн

































































1



2

3

4



5

6



7



8



9



10





































1



Установка ко-

07-01-

100 шт

0,48

Монтажник

107,10

658,56

6,43

39,51





СибАДИ













лонн крайнего

011-10







(5р-1, 4р-1, 3р-























ряда прямо-









2, 2р-1), маши-























угольного сече-









нист (6р-1)























ния в стаканы

































фундаментов

































при заделке ко-

































лонн > 0,7 м

































массой до 3 т





























2



Установка ко-

07-01-

100 шт

0,26

Монтажник

119,65

762,72

3,89

24,79







лонн среднего

011-11







(5р-1, 4р-1, 3р-























ряда прямо-









2, 2р-1), маши-























угольного сече-









нист (6р-1)























ния в стаканы

































фундаментов

































при заделке ко-

































лонн > 0,7 м и

































массой до 4 т





















































3



Установка ко-

07-01-

100 шт

0,18

Монтажник

119,65

762,72

2,69

17,16







лонн фахверка

011-11







(5р-1, 4р-1, 3р-























прямоугольного









2, 2р-1), маши-































нист (6р-1)























сечения в стака-































































ны фундаментов

































при заделке ко-

































лонн > 0,7 м

































массой до 4 т





















































4



Установка в од-

07-01-

100 шт

0,72

Монтажник

299,11

1598,40

26,92

143,86







ноэтажных зда-

022-19







(6р-1, 5р-1, 4р-























ниях стропиль-









1, 3р-1, 2р-1),































машинист кра-























ных фермпри







































на (6р-1)























длине плит по-

































крытий до 6 м,

































пролётом до 24

































м, массой до 15

































т и высоте зда-

































ний до 25 м.





















































5



Установка в од-

07-01-

100 шт

0,22

Монтажник

176,12

870,24

4,84

23,93







ноэтажных зда-

022-35







(6р-1, 5р-1, 4р-























ниях подстро-









1, 3р-1, 2р-1),































машинист кра-























пильных ферм-







































на (6р-1)























массой до 15 т и

































высоте зданий

































до 25 м.





























































59



6

Укладка плит

07-01-

100 шт

10,56

Монтажник

38,38

230,72

50,66

304,55





покрытий одно-

027-2





(4р-1, 3р-2, 2р-













этажных зданий







1), машинист



















крана (6р-1)













и сооружений







































длиной до





















6м,площадью до





















10 м2, при массе





















стропильных и





















подстропильных





















конструкций до





















СибАДИ











15 т высоте





















зданий до 25м



















7

Установка па-

07-01-

100 шт

2,78

Монтажник

111,83

630,56

38,86

219,12





нелей наружных

034-1





(5р-1, 4р-1, 3р-













стен одноэтаж-







1, 2р-1), маши-













ных здан й







нист (6р-1)













длиной до 7м,





















площадью до





















10м2 при высоте





















здания до 25м



















8

Установка па-

07-01-

100 шт

1,04

Монтажник

146,58

790,72

19,06

102,79





нелей наружных

034-3





(5р-1, 4р-1, 3р-













стен одноэтаж-







1, 2р-1), маши-













ных зданий







нист (6р-1)













длиной до 7м,





















площадью более





















10м2 при высоте





















здания до 25м









































9

Устройство во-

07-01-

100 шт

0,06

Машинист кра-

117,88

1940,20

0,88

14,55





рот распашных

055-1





на (5р-1), плот-













с установкой







ник (5р-1, 4р-1,



















2р-1, электро-













металлических

























сварщик 3р-1)













столбов



















10

Монтаж окон-

09-04-

100 м2

6,48

Машинист кра-

5,97

92,35

4,84

74,80





ных блоков

009-1





на (5р-1), плот-













стальных с на-







ник (5р-1, 4р-



















1,3р-1, 2р-1,)













щельниками из







































стали при высо-





















те здания до 50м









































11

Заполнение вер-

07-01-

100 м шва

5,604



2.9

6.51

2,03

4,56





тикальных швов

037-2



















стеновых пане-





















лей упругими





















прокладками.







Монтажник





















конструкций











12

Заполнение вер-

07-01-

100 м шва

5,604

10.7

23.7

7,50

16,60



(4р-1 , 3р-1)





тикальных швов

037-1



















стеновых пане-





















лей цементным





















раствором.







































60
