Арматурные работы можно условно разделить на 3 этапа:
. Подготовка арматуры.
. Соединение арматуры. Создание арматурных каркасов.
. Монтаж арматурных изделий на строительной площадке.
Подготовительные арматурные работы включают следующее:
. Правка арматуры выполняется для исправления искривления стержней.
. Очистка арматуры применяется для удаления с поверхности загрязнений, ржавчины и для подготовки под сварку.
. Резка арматуры нужна для получения стержней заданной, в проектной документации, длинны.
. Гибка арматуры используется для получения отгибов арматурных стержней, крюков, полухомутиков, хомутиков, спиралей, сеток и других арматурных элементов.
Основные виды и типы арматурных работ по соединению стержней между собой:
. Сварка арматуры. Для сварки арматуры, как правило, применяется электросварка различных видов.
. Ванная одноэлектродная сварка арматуры
§ Ванная полуавтоматическая сварка арматуры
§ Контактная стыковая сварка арматуры
§ Полуавтоматическая сварка открытой дугой голой проволокой (СОДГП)
§ Полуавтоматическая сварка порошковой проволокой.
. Вязка арматуры - соединение арматурных стержней с помощью вязальной проволоки (разными способами вязки) без использования сварки. Некоторые особенности имеет вязка арматуры в условиях строительной площадки.
. Арматурные фиксаторы - использование специальных металлических изделий для соединения.
Стальные сетки, плоские каркасы
и другие виды арматуры небольших размеров устанавливают в опалубку вручную.
Пространственные арматурные каркасы значительной массы монтируют краном. При
установке арматуры оставляют зазоры между стенками опалубки и уложенными
элементами арматуры. Их заполняют бетонной смесью для образования защитного
слоя, препятствующего коррозии арматуры в забетонированной конструкции.
Необходимая толщина защитного слоя обеспечивается за счет установки бетонных
подкладок, которые оставляют в теле конструкции после бетонирования. Расстояние
между плоскими каркасами или рядами арматурных стержней фиксируют отрезками
стальной арматуры.

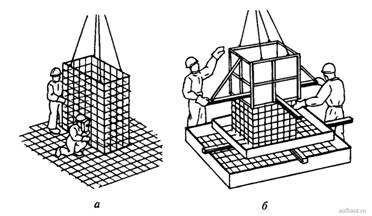

Рис. 39 Монтаж
пространственного арматурного блока: а - сварка арматурного блока; б - установка
опалубки
Контроль качества.
Всю поступающую на строительство арматуру и сварные сетки, и каркасы принимают по сертификатам и размещают в закрытых складах или под навесом партиями, раздельно по маркам и диаметрам. Сталь, поступающую без сертификатов, перед применением испытывают в соответствии с действующими ГОСТами на растяжение и изгиб в холодном состоянии, а если она предназначена для сварки, то и на свариваемость.
Принимая готовую арматуру, производитель работ или мастер обязан проверить соответствие вида, диаметра и марки арматурной стали требованиям, указанным в рабочих чертежах проекта.
Качество сварки при любом методе стыкования стержней контролируют работники строительной лаборатории, испытывая образцы на растяжение.
Качество стыковых соединений в
арматурных стержнях, сетках и каркасах определяют, осматривая, замеряя швы и
простукивая их молотком. Качество соединений считается удовлетворительным, если
стыки не имеют подрезов, трещин, больших наплывов металла, а сталь при
простукивании молотком не издает дребезжащих звуков. Размеры швов измеряют
металлическим метром или штангенциркулем. У стержней, состыкованных контактной
электросваркой, кроме того, необходимо систематически проверять совпадение осей
стержней по длине. Смещение осей стержней определяют специальной линейкой,
имеющей посередине выемку для обхода стыка.
. Укладка и уплотнение бетонной
смеси
Способы укладки бетонной смеси и ее уплотнения.
Укладка бетонной смеси производится такими образом, чтобы были обеспечены:
монолитность бетонной конструкции;
проектные физико-механические показатели и однородность бетона;
сцепление бетона с арматурой и закладными деталями;
полное, без каких-либо пустот, заполнение бетоном опалубки.
Укладку бетонной смеси осуществляют тремя методами:
) с уплотнением;
) литьем (бетонные смеси с пластификаторами);
) напорной укладкой.
При каждом методе укладки должно быть соблюдено основное правило - новая порция бетонной смеси должна быть уложена до начала схватывания цемента в ранее уложенном слое. Этим исключается необходимость устройства рабочих швов по высоте конструкции.
Как правило, укладку в небольшие в плане конструкции (тонкостенные, колонны, стены, балки и др.) ведут сразу на всю высоту без перерыва.
В большие в плане конструкции (например, массивные фундаментные плиты) бетонную смесь укладывают горизонтальными слоями и, как правило, по всей площади. При укладке бетонной смеси с уплотнением полученная расчетом толщина слоя должна соответствовать (но не превышать) установленной нормами глубине проработки применяемых в данных конкретных условиях технических средств уплотнения.
На больших массивах иногда невозможно перекрыть предыдущий слой бетона до начала схватывания в нем цемента. В этом случае применяют ступенчатый способ укладки с одновременной укладкой двух-трех слоев. При укладке ступенями отпадает необходимость перекрывать слои по всей площади массива. Для удобства ведения работ длину «ступени» принимают не менее 3 м.
Назначение процесса уплотнения - обеспечить высокую плотность и однородность бетона.
Основной и наиболее распространенный способ уплотнения при монолитной кладке - вибрирование.
Под действием вибрации частицы заполнителя приходят в колебательное движение, бетонная смесь как бы разжижается, приобретает повышенную текучесть и подвижность. В результате она лучше распределяется в опалубке и заполняет ее, включая пространство между арматурными стержнями.
Бетонную смесь вибрируют с
помощью внутренних (глубинных), поверхностных и наружных вибраторов. Рабочая
часть внутренних вибраторов, погружаемая в бетонную смесь, передает ей
колебания через корпус. Поверхностные вибраторы, устанавливаемые на уплотняемую
бетонную смесь, передают ей колебания через рабочую площадку. Наружные
вибраторы, укрепляемые снаружи на стеновой опалубке, передают бетонной смеси колебания
через опалубку.

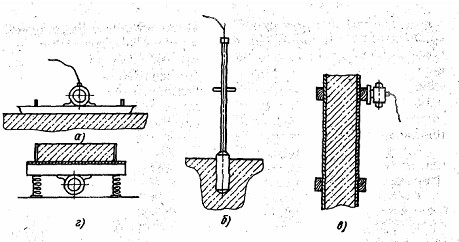

Рис. 40 Вибраторы: а -
поверхностный; б - глубинный; в - навесной; г - стационарная виброплощадка
Качество монолитных конструкций во многом зависит от правильного вибрирования бетонной смеси. При недостаточной продолжительности вибрирования может иметь место неплотная укладка бетонной смеси, а при излишней возможно ее расслоение. Продолжительность вибрирования на одной позиции зависит от подвижности бетонной смеси и типа вибратора.
Уплотнение бетонных смесей поверхностными вибраторами производится в течение 20-60 сек, глубинными - 20-40 сек, наружными - 50-90 сек. Продолжительность вибрирования жестких бетонных смесей должна быть не меньше показателя жесткости данной смеси.
Возможно уплотнение штыкованием вручную с помощью шуровок, но из-за трудоемкости и низкой производительности метод применяют в исключительных случаях при бетонировании тонкостенных и густоармированных конструкций, а также при использовании высокоподвижных (с осадкой конуса более 10 см) и литых смесей, чтобы избежать их расслоения при вибрировании.
Уплотнение трамбованием ведут ручными и пневматическими трамбовками при укладке весьма жестких бетонных смесей в мало- и неармированные конструкции, а также в тех случаях, когда применять вибраторы невозможно.
Определение момента окончания уплотнения.
Визуально продолжительность вибрирования может быть установлена по следующим признакам:
прекращение оседания смеси,
приобретение однородного вида,
горизонтальность поверхности,
появление на поверхности смеси цементного молочка.
Технологические правила бетонирования различных видов конструкций.
Технологические приемы и методы укладки бетонной смеси назначают в зависимости от типов конструкций и требований к ним, состава применяемой бетонной смеси, конструктивных особенностей опалубки, способов подачи смеси к местам укладки.
С учетом данных факторов разработаны эффективные методы укладки бетонной смеси для различного типа наиболее массовых конструкций:
В фундаменты и массивы в зависимости от объема, заглубления, высоты и других особенностей бетонную смесь укладывают по следующим технологическим схемам:
с разгрузкой смеси из транспортного средства непосредственно в опалубку;
с помощью бетоноукладчиков, бетононасосов;
бадьями с помощью кранов.
При укладке в малоармированные фундаменты и массивы применяют жесткие бетонные смеси с осадкой конуса 1-3 см, в густоармированные - с осадкой конуса 4-6 см. Бетонную смесь в массивные фундаменты с густой арматурой укладывают горизонтальными слоями толщиной 0,3-0,4 м, уплотняя ее ручными внутренними вибраторами.
В ступенчатые фундаменты с общей высотой до 3 м и площадью нижней ступени до 6 м2 смесь подают через верхний край опалубки, предусматривая меры против смещения анкерных болтов и закладных деталей. При виброуплотнении внутренние вибраторы погружают в смесь через открытые окна нижней ступени и переставляют их по периметру ступени в направлении к центру фундамента. Аналогично ведут виброуплотнение бетона второй и третьей ступеней, после чего их заглаживают.
В пилоны бетонную смесь можно укладывать сразу же после окончания укладки в ступенях. Смесь в пилон подают через верх опалубки. Уплотняет ее внутренними вибраторами, опуская их сверху.
При высоте ступенчатых фундаментов более 3 м и площади нижней ступени более 6 м2 первые порции бетонной смеси поступают в нижнюю ступень по периметру. В последующем смесь подают через приемный бункер и звеньевые хоботы. Виброуплотнение смеси ведут, как и в предыдущем случае, внутренними вибраторами.
В высокие пилоны бетонную смесь с подвижностью 4-6 см необходимо подавать медленно и даже с некоторыми перерывами, чтобы исключить выдавливание бетона, уложенного в ступени.
Для устройства бетонных подготовок под полы применяют бетонную смесь с осадкой конуса 0-2 см. Площадь, на которой предусмотрено устраивать подготовку, разбивают на карты-полосы шириной 3-4 м, устанавливая по их краям маяки-направляющие. Полосы-карты бетонируют через одну. В промежуточные полосы бетонную смесь укладывают после затвердения бетона в смежных полосах. Перед бетонированием промежуточных полос снимают маячные направляющие. Бетонную смесь выгружают на место бетонирования непосредственно из бетоновоза или подают бетононасосами. Ее разравнивают лопатами, а затем уплотняют с помощью виброрейки.
Если по бетонной подготовке предполагаются бетонные, цементные или асфальтовые полы, то поверхность подготовки после проходки виброрейки оставляют шероховатой для лучшего сцепления с верхними слоями.
Чистый пол бетонируют по маячным направляющим (доскам, трубам и пр.) с уплотнением бетонной смеси виброрейкой. Свежеуложенный бетон через 20- 30 мин тщательно заглаживают с помощью ручного инструмента или специальной затирочной машины. К этому моменту на поверхности пола появляется тонкая пленка воды и цементного молока. Такая пленка при заглаживании удаляется. Через 30-40 мин после заглаживания поверхность бетона обрабатывают металлическим полутерком до обнажения зерен гравия (щебня). Такая обработка позволяет получить качественные бетонные полы, обладающие высокой прочностью и сопротивлению истиранию.
Для придания бетонному полу повышенной плотности и высоких гигиенических качеств его поверхность железнят. При этом в поверхность свежеуложенного влажного бетона тщательно втирают сухой цемент до появления матового блеска. Эту операцию выполняют с помощью стальных полутерков, кельм или затирочных машин.
При укладке бетонной смеси в массивные густоармированные плиты большой площади (фундаментные плиты, днища резервуаров и отстойников и др.) основным технологическим требованием является непрерывность укладки на всю высоту плиты (0,15... 1,5 м).
Для осуществления процесса укладки плиты разбивают на карты. Если толщина плит меньше 0,5 м, то разбивку на карты и укладку бетона ведут так же, как и бетонных подготовок. При большей толщине плиты разбивают на параллельные карты шириной 5- 10 м, оставляя между ними разделительные полосы шириной 1-1,5 м. Для обеспечения непрерывной укладки смеси на всю высоту плиту разбивают на блоки без разрезки арматуры, с отсечкой блоков металлическими сетками.
Карты бетонируют подряд, одну за другой. В разделительные полосы смесь укладывают враспор с затвердевшим бетоном карт после снятия опалубки на их границах. Бетонную смесь подвижностью 2-6 см подают на карты бетононасосами, с помощью бетоноукладчиков, а также кранами в бадьях. Подавать ее следует в направлении к ранее уложенному бетону, как бы прижимая новые порции к уложенным ранее.
В плиты даже большой толщины бетонную смесь укладывают в один слой. При этом несколько затрудняется виброуплотнение, поскольку внутренние вибраторы требуется погружать в смесь на глубину, в 1,5-2 раза превышающую длину рабочей части.
Выравнивают бетон плит по маякам, поверхность заглаживают гладилками, кельмами или полутерками. В местах примыкания стен, опирания колонн и столбов бетон оставляют шероховатым с устройством в отдельных случаях рифления и насечки.
При возведении стен в разборно-переставной опалубке смесь укладывают участками высотой не более 3 м. В стены толщиной более 0,5 м при слабом армировании подают бетонную смесь подвижностью 4-6 см. При длине более 20 м стены делят на участки по 7-10 м и на границе участков устанавливают разделительную опалубку или отсечку. Бетонную смесь подают непосредственно в опалубку в нескольких точках по длине участка бадьями, виброжелобами, бетононасосами. При высоте стен более 3 м используют звеньевые хоботы, при этом смесь укладывают горизонтальными слоями толщиной 0,3-0,4 м с обязательным вибрированием.</p>
Подавать смесь в одну точку не рекомендуется, так как при этом образуются наклонные рыхлые слои, снижающие качество поверхности и однородность бетона.
В тонкие и густоармированные конструкции стен и перегородок укладывают более подвижные бетонные смеси (с усадкой 6-10 см). При толщине стены до 0,15 м бетонирование ведут ярусами высотой до 1,5 м. С одной стороны опалубку возводят на всю высоту, а со стороны бетонирования - на высоту яруса. Это позволяет повысить качество и обеспечить удобство работы. Уложив бетонную смесь в первый ярус, наращивают опалубку следующего и т. д.
При подаче бетонной смеси бетононасосом опалубка может быть выставлена сразу на всю высоту с обязательным условием, чтобы конец бетоновода был заглублен в укладываемую бетонную смесь (так называемое «напорное бетонирование»).
В колонны высотой до 5 м со сторонами сечения до 0,8 м, не имеющие перекрещивающихся хомутов, бетонную смесь укладывают сразу на всю высоту. Смесь осторожно загружают сверху и уплотняют внутренними вибраторами. При высоте же колонн свыше 5 м смесь подают через воронки по хоботам.
В высокие и густоармированные колонны с перекрещивающимися хомутами смесь укладывают ярусами до 2 м с загружением через специальные окна в опалубке.
Также для подачи бетонной смеси опалубку высоких колонн выполняют со съемными щитами, которые устанавливают после бетонирования нижнего яруса.
В балки и плиты, монолитно связанные с колоннами и стенами, бетонную смесь укладывают через 1-2 ч после укладки последнего слоя (порции) в вертикальные конструкции ввиду необходимости первоначальной осадки уложенной в них смеси.
