Задача 3.2
Определить коэффициенты напряженности работ 2-5, 3-5, 4-6 на сетевом графике, изображенном на рис. 3.2.

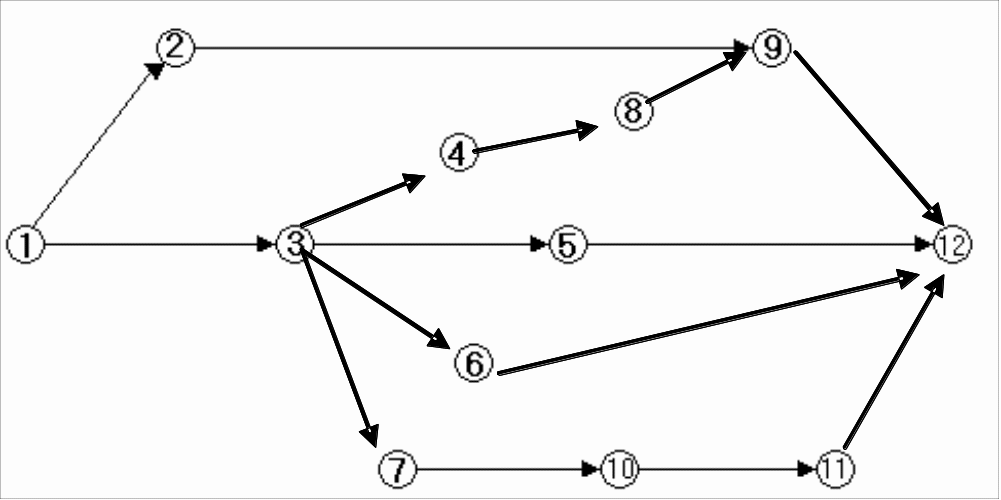

Рис. 3.2. Сетевой график к задаче 3.2
Задача 3.3
Составить сетевой график и оптимизировать выполнение его по времени при ограниченном числе исполнителей. Для выполнения комплекса работ выделяется 10 человек. Исходные данные в табл. 3.6.
Таблица 3.6
Код работы |
Объем работы, чел-дн. |
Число исполнителей, чел. |
1 |
2 |
3 |
1 |
2 |
3 |
1-2 |
16 |
4 |
1-3 |
12 |
3 |
1-4 |
12 |
3 |
Продолжение табл. 3.6 |
||
1 |
2 |
3 |
3-4 |
8 |
2 |
2-5 |
16 |
4 |
3-5 |
9 |
3 |
4-6 |
12 |
4 |
4-7 |
16 |
4 |
5-8 |
20 |
4 |
6-8 |
15 |
5 |
7-8 |
20 |
5 |
Задача 3.4.
Р
ассчитать
параметры сетевого графика (рис. 3.3)
Рис.3.3. Сетевой график к задаче 3.4.
Задача 3.6.
Построить сетевой график и провести оптимизацию методом перераспределения исполнителей с работ на напряженных путях на работы критического пути (не рекомендуется иметь в сети более двух критических путей). Исходные данные приведены в табл. 3.7.
Таблица 3.7
Код работы |
Объем работы, чел-дн. |
Число исполни-телей |
Код работы |
Объем работы, чел-дн. |
Число исполни-телей |
|||||
1 |
2 |
3 |
4 |
5 |
6 |
|||||
1-2 |
6 |
2 |
4-9 |
24 |
6 |
|||||
2-3 |
12 |
3 |
5-7 |
20 |
5 |
|||||
2-4 |
15 |
3 |
6-7 |
15 |
3 |
|||||
2-5 |
20 |
5 |
6-9 |
16 |
4 |
|||||
2-6 |
12 |
3 |
7-10 |
30 |
6 |
|||||
1 |
2 |
3 |
4 |
5 |
6 |
|||||
3-4 |
4 |
1 |
8-10 |
15 |
5 |
|||||
3-8 |
6 |
2 |
9-10 |
20 |
5 |
|||||
Задача 3.7.
Составить и оптимизировать сетевой график на проектирование, изготовление и испытание стенда для виброиспытания изделия. Перечень работ, их взаимосвязь заданы кодом, а исполнители и продолжительность работ даны в табл. 3.8. Однородные работы, возможные к выполнению одними и теми же исполнителями, отмечены буквами. Построить эпюры загрузки исполнителей.
Таблица 3.8
№ п/п |
Работы |
Код Работ |
Код исполнителей |
Исполнители, чел. |
Производитель-ность, дн. |
||||
Т min |
Т max |
T нв |
|||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
||
1 |
Разработка и согласование ТУ на стенд |
0,1 |
К |
1 |
1 |
2 |
1 |
||
2 |
Договоры с поставщиками механизмов |
0,2 |
П |
2 |
3 |
4 |
3 |
||
3 |
Оформление заказов на покупные элементы |
1,2 |
П |
2 |
2 |
3 |
2 |
||
4 |
Проектирование общей компоновки стенда |
1,3 |
К |
2 |
4 |
6 |
4 |
||
5 |
Согласование ТУ и приемка механизмов |
2,7 |
К |
3 |
2 |
3 |
2 |
||
Продолжение таблицы 3.8
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
6 |
Отливка заготовки стола стенда |
3,4 |
ЦЛ |
3 |
2 |
3 |
2 |
7 |
Проекти-рование механизма передачи |
3,5 |
К |
4 |
2 |
4 |
3 |
8 |
Механиче-ская обработка стола |
4,6 |
ЦМ |
6 |
1 |
2 |
2 |
9 |
Изготов-ление механизма передачи |
5,6 |
ЦМ |
5 |
6 |
7 |
9 |
10 |
Сборка стенда |
6,7 |
ЦС |
5 |
2 |
4 |
3 |
11 |
Испытание стенда |
7,8 |
ЦИ |
4 |
1 |
2 |
2 |
Одной из форм инновационного проекта являются исследовательские проекты.
Под исследовательским проектом понимается разработанный план исследований и разработок, направленных на решение актуальных теоретических и практических задач, имеющих социально-культурное, народно-хозяйственное, политическое значение. В исследовательских проектах излагаются научно обоснованные технические, экономические или технологические решения.
Любой инновационный проект нуждается в финансировании. Проекты могут финансироваться по линии Государственной научно-технической программы, путем получения грантов (от российского фонда фундаментальных исследований; Российского гуманитарного научного фонда; Конкурсного центра по экономике Министерства общего и профессионального образования; по Российской программе экономических исследований и др.).
Проект должен включать обоснованную смету расходов на выполнение, т.е. общий объем финансирования в расчете на год, в том числе:
заработную плату (не более 50% общего объема);
начисления на заработную плату;
расходы на приобретение оборудования и материалов;
• расходы на услуги сторонних организаций (в том числе на издание трудов по данному проекту);
• командировочные расходы;
экспедиционные расходы;
накладные расходы (не более 20% общего объема).
В общем виде смета расходов может быть оформлена с выделением прямых и накладных расходов.
Проведение работ по проекту осуществляется в соответствии с договором с финансирующей организацией и техническим заданием.
Задача
Руководству предприятия представлены на рассмотрение два проекта организации производства газонокосилки, Характеристика проектов дана в табл. 4.1.
Таблица 4.1
Характеристика организационных проектов
Показатели |
Варианты проекта |
|
А |
B |
|
Объем спроса, шт. / год |
1200 |
5000 |
Цена, ДЕ |
10000 |
10000 |
Постоянные затраты, ДЕ: |
|
|
• затраты на НИОКР |
2 000 000 |
4 500 000 |
• обслуживание и ремонт |
500 000 |
1 000 000 |
• накладные расходы |
1 000 000 |
1 2 500 000 |
• затраты на реализацию |
1 000 000 |
2 000 000 |
Переменные затраты на единицу |
|
|
продукции, ДЕ |
|
|
• сырье, основные материалы |
2000 |
2500 |
• прочие материалы |
1 000 |
800 |
• заработная плата рабочих |
3 700 |
3000 |
• энергия на технологические нужды |
500 |
400 |
