Стр.123
ERP-системы в России 2014

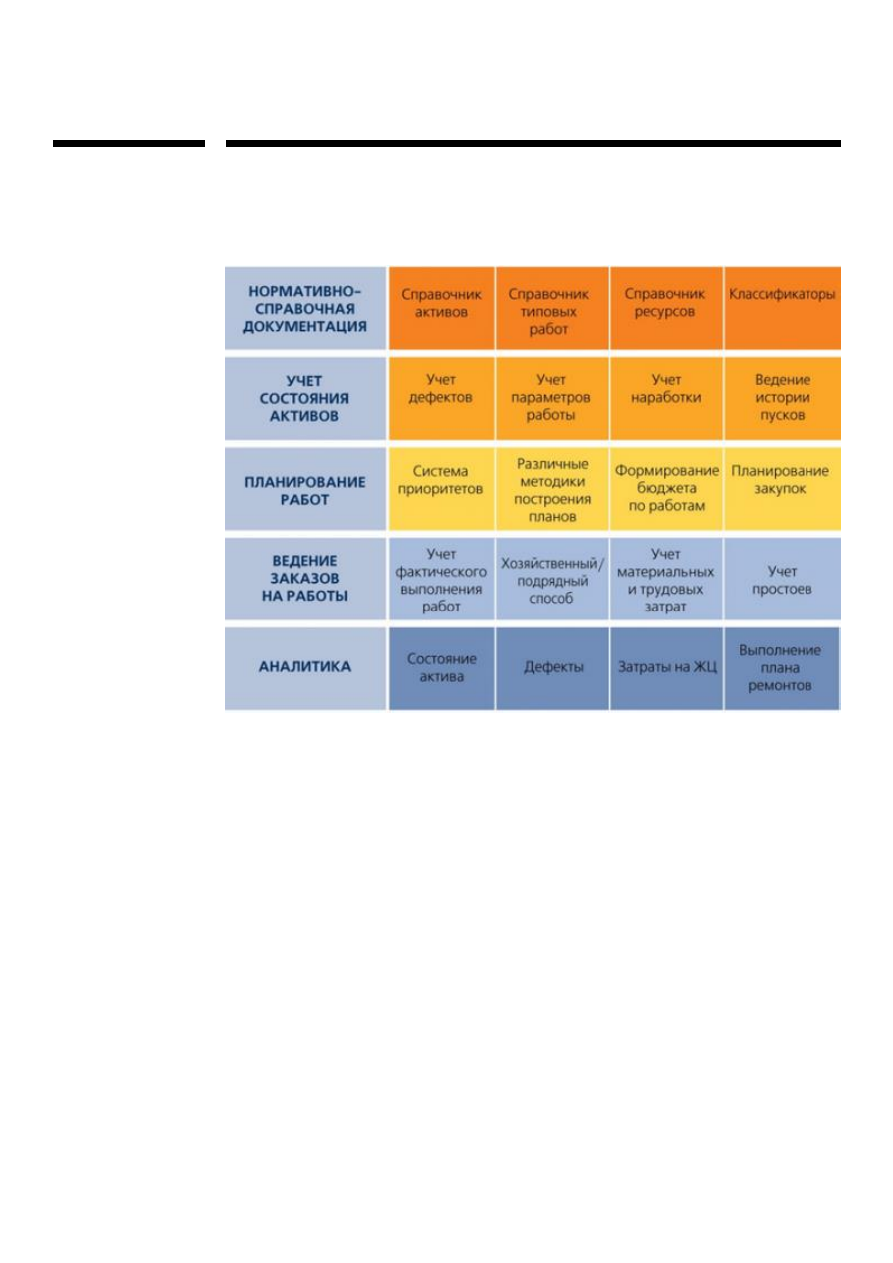

Основные компоненты решения «TOPS Consulting: ТОиР»
на базе Microsoft Dynamics АХ
Внедрение решения
Решение «TOPS Consulting: ТОиР» может внедряться как комплексно, так и по
отдельным блокам. Например, для планирования ремонтов необходимо
подготовить нормативную базу, а для сбора необходимых данных в первую
очередь нужно наладить учёт оборудования и выполненных ремонтов. В этом
случае можно начинать с блока учёта, и после накопления достаточного
объёма данных подключать блок планирования.
Решение «TOPS Consulting: ТОиР» может работать как в составе ERP-
системы Microsoft Dynamics AX, так и интегрироваться с другими
информационными системами.
Компания TOPS Consulting предлагает несколько вариантов сотрудничества:

Стр.124
ERP-системы в России 2014
Поставка «коробочного» решения. Этот вариант наиболее интересен тем
компаниям, которые уже используют в своей работе Microsoft Dynamics AX, и у
которых есть собственная служба поддержки.
Полномасштабное внедрения. В этом случае внедрение проходит совместно с
TOPS Consulting.
Подробное описание решения вы можете получить скачав White Paper по

Стр.125
ERP-системы в России 2014
Лусине Абгарян: Дело тем интереснее,
чем оно труднее
Лусине Абгарян, директор по персоналу компании
Kelly Services, руководит проектом реализации
процессов бюджетного планирования и
управления персоналом компании в системе
Microsoft Dynamics AX. О нём она рассказала в
интервью TAdviser.
TAdviser: Какие ключевые требования к системе и функционалу вы
предъявляете? C чем они связаны?
Лусине Абгарян:
Наша компания, Kelly Services, реализовала поддержку
ключевых бизнес-процессов на Microsoft Dynamics AX около десяти лет назад,
и с тех пор у руководства не возникает сомнений в правильности ее выбора.
Сегодня функционал системы охватывает основные бизнес-процессы фронт-
офиса, миддл-офиса и бэк-офиса. Однако в системе были реализованы не все
процессы управления бюджетом. Компания работает в сфере консалтинга и
сервиса, поэтому ее основной актив – это люди и ассоциированные с людьми
затраты. Соответственно, бюджетное планирование и учет фактических
затрат ведется по сотрудникам. До определенного момента учет и
планирование велись в разных системах: фактические данные
аккумулировались в Microsoft Dynamics AX, а планирование выполнялось с
использованием Microsoft Excel.
Отметим, что в процессе планирования необходимо было не только учитывать
фактические показатели, но и формировать плановые, а также привлекать
дополнительные показатели, связанные, например, с расчетом
неиспользованных отпусков, страховыми взносами и тому подобным. Такой
процесс работы с планом был очень ресурсоемким. С фактическими данными
и с планом работали разные группы людей. В проект было вовлечено большое

Стр.126
ERP-системы в России 2014
количество стейкхолдеров, работающих с множеством информационных
потоков – это порождало искажения и потери информации. Точность и
качество выходных данных, на основании которых ведутся финансовый учет,
бюджетное и прогнозное планирование, оставляли желать лучшего. Прежде
всего мы нуждались в методологии управления инфопотоками, которая
позволит снять (или хотя бы минимизировать) ограничения, появляющиеся в
режиме ручного управления большими массивами информации. Кроме того, в
системе не были реализованы внутренние процессы управления персоналом.
Поскольку Kelly Services специализируется на услугах по управлению
персоналом, внутренний HR является частью производственного процесса. Но
с точки зрения автоматизации приоритет на протяжении долгого времени был
отдан процессам HR, связанным с бизнесом компании, а внутренний HR
оставался в роли «бедного родственника». Для меня, как директора по
персоналу, Dynamics AX была системой кадрового учета и расчета заработной
платы, но не партнером в управлении персоналом.
Мы начали совершенствовать процесс прогнозирования не с внедрения
системы, а с совершенствования алгоритмов процесса бюджетного
планирования. Оптимизировали принципы и алгоритмы планирования, но
составление планов по-прежнему выполнялось в Excel. Было очевидно, что
нужно интегрировать план и факт в одной системе, а также расширить
функционал для поддержки внутренних процессов управления персоналом.
В 2013 году мы начали проект создания инструмента эффективного
управления бюджетом и персоналом на базе на Microsoft Dynamics AX.
Отмечу, что задача реализации внутренних процессов управления
персоналом нова и для нас, и для TOPS Consulting – подобных решений на
Microsoft Dynamics AX, насколько я знаю, пока не существует.
TAdviser: Когда проект завершится, Excel будет «отправлен в отставку»?
Лусине Абгарян:
Нет, мы по-прежнему будем пользоваться им как
инструментом анализа, потому что Dynamics AX пока не поддерживает
решение всех задач, связанных с аналитикой. Но учет и хранение данных
будет организовано в одном информационном пространстве Dynamics AX.
Кубы OLAP позволят нам в режиме реального времени и с любой степенью

Стр.127
ERP-системы в России 2014
детализации отслеживать текущую картину бизнеса, а также видеть статус по
HR-ресурсам. Затем мы будем выгружать эту информацию в Excel и
анализировать ее.
TAdviser: Какие сложности возникали в процессе внедрения? Как вы их
решали?
Лусине Абгарян:
Пожалуй, основные сложности возникли в процессе
описания требований к системе. На верхнем уровне все было достаточно
просто и понятно: нам надо развернуть процесс бюджетного планирования и
формирования ежемесячных финансовых прогнозов. Но когда мы углублялись
в детали, выявлялись неожиданные нюансы, «подводные камни», которые
надо было обязательно учесть.
Описание требований началось в апреле прошлого года – именно тогда мы
приступили к совместной работе с консультантами TOPS Consulting. Прошло
примерно полгода, а процесс постановки задачи и описания функционального
дизайна все не заканчивался... У меня возникло ощущение, что он не
закончится никогда, что проект надо прекращать. И я очень благодарна
коллегам из TOPS Consulting за поддержку в этот трудный период. Они
предложили нестандартный вариант реализации проекта. Согласно классике
проектного менеджмента, следовало сначала полностью согласовать и
утвердить функциональный дизайн и только после приступить к разработке
системы. Но мы, доверяя друг другу, пошли по иному пути и приступили к
пошаговой реализации системы, по сути реализовывая Agile подход во
внедрении Microsoft Dynamics AX: создавали отдельный функциональный
блок, утверждали его как функциональный дизайн, и двигались дальше,
наращивая решение другими функциями. В сложившейся ситуации это, на мой
взгляд, был единственный способ сдвинуться с мертвой точки. Недавно мы
уже перевели часть функционала (OLAP-отчетность) из опытной эксплуатации
в промышленную.
TAdviser: По результатам использования системы, какие преимущества
Microsoft Dynamics AX вы видите?
