Приложение 2

Пример решения задач по теме «Оперативно-календарное планирование» [2]

Составить расписание выполнения работ для одного рабочего места по выполнению 5-ти заказов, которые поступили на 1 января. Данные для составления расписания представлены в табл. П.2.1.













Данные по заказам





Таблица П.2.1







































Заказ











Время выполнения, дни

Дата, к которой должен













быть выполнен заказ

А













5



8.01

В













4



6.01

С













6



6.01

D













7



9.01

E













1



2.01

Решение













Д



























Применяем правило «Первый пришел, первым обслужен» (FCFS). Для

этого располагаем заказы в той последовательностиИ, в которой они поступают.

Затем определяем продолжительность потока Пп

путем последовательного

суммирования времени,

необходимогоДата, к которой











для выполнения заказа, как это показано

в графе 4 табл. П.2.2.















Таблица П.2.2

Расчет показателей эффективностиАприменения правила FCFS





С









Продолжительность

Заказ



Время выполне-

должен быть















, дни

выполнен заказ



потока Пп







ния





1











2

3





4

А











5

8.01





0+5=5

В











4

6.01





5+4=9

С











6

6.01





9+6=15

D











7

9.01





15+7=22

E











1

2.01





22+1=23

Затем рассчитываем общую продолжительность потока по правилу FCFS:

ОПпFCFS 5 9 15 22 23 74.

Далее определяем среднюю продолжительность потока:

Пп ОПп ,

п

где n − количество заказов.

171

ПпFCFS 74 14,8. 5

Завершающим этапом является расчет среднего времени запаздывания :

tз tзi , n

где tзi − время запаздывания по i-му заказу.

tз 0 3 9 13 21 9,2. 5

Затем применяем правило «Ранняя по дате выполнения» (DD). Располагаем заказы в последовательности, соответствующей датам, к которым они должны быть завершены. Все остальные показатели: общую продолжительность потока, среднюю продолжительность потока, среднее время запаздывания – определяем по вышепредставленным формулам (табл. П.2.3).

Повторяем операции для правила «Кратчайшее время исполнения» (SOT). Работы располагаются в порядке увеличения продолжительности их исполнения























Таблица П.2.3









Расчет показателей эффективности применения правила DD





















Заказ

Время выпол-



Дата, к которой



Продолжительность по-

нения, дни



должен быть



И

тока Пп













выполнен заказ





















E

1



2.01







0+1=1





B

4



6.01







1+4=5















Д











C

6



6.01





5+6=11





A

5



8.01







11+5=16





D

7



9.01







16+7=23















А









ОПпDD

Общая продолж тельность потока





1+5+11+16+23=56











б













п

продолж тельность потока





56/5=11,2



П













реднее время запаздывания





(0+0+5+8+14)/5=27/5=5,4





tз















и











(табл. П.2.4).

Средняя











Таблица П.2.4

Расчет показателей эффективности применения правила SOT

Заказ

Время выпол-

Дата, к которой

Продолжительность по-

нения, дни

должен быть

тока Пп



выполнен заказ

1

2

3

4

E

1

2.01

0+1=1

B

4

6.01

1+4=5

A

5

8.01

5+5=10

C

6

6.01

10+6=16

172









































Окончание табл. П.2.4











































1







2





3









4











D





7





9.01









16+7=23



ОПпSOT





Общая продолжительность потока







1+5+10+16+23=55

















п





Средняя продолжительность потока







55/5=11









П































Среднее время запаздывания





(0+0+2+10+14)/5=26/5=5,2











tз



















Расчеты анализируемых показателей для правила «Максимальное время

исполнения» представлены в табл. П.2.5.











Таблица П.2.5































































Расчет показателей эффективности применения правила LTP































































Время вы-

Дата, к которой



Продолжительность пото-



Заказ





должен быть вы-







полнения, дни









ка Пп

























полнен заказ















D



7





9.01











0+7=7







C



6





6.01











7+6=13







A



5





8.01











13+5=18







D



4





6.01



И

18+4=22







E



1





2.01











22+1=23



ОПпLTP



Общая продолжительность потока







7+13+18+22+23=83

































Д









































83/5=16,6





Пп



Средняя продолжительность потока

























Среднее время запаздывания





(0+7+10+16+21)/5=54/5=10,8







tз





































А























Расчеты анал з руемых показателей для правила «По наименьшему ос-

тавшемуся запасу времени» представленыб

в табл. П.2.6. В скобках указано коли-

чество дней, имеющееся в запасе у сполнителя.



































и













Таблица П.2.6





















Расчет показателей эффективности применения правила STR

























С









Заказ





Время вы-

Дата, к которой



Продолжительность пото-





полнения, дни

должен быть вы-









ка, Пп

























полнен заказ















C



6





6.01 (0)









0+6=6







E



1





2.01 (1)









6+1=7







B



4





6.01 (2)









7+4=11







D



7





9.01 (2)









11+7=18







A



5





8.01 (3)









18+5=23



ОПпSTR



Общая продолжительность потока







6+7+11+18+23=65













п



Средняя продолжительность потока









65/5=13





П





























Среднее время запаздывания





(0+5+5+9+15)/5=34/5=6,8







tз







173

Расчеты анализируемых показателей для правила «Последним пришел, первым обслужен» представлены в табл. П.2.7.

Таблица П.2.7

Расчет показателей эффективности применения правила LCFS















Время вы-



Дата, к которой



Продолжительность пото-





Заказ





должен быть вы-







полнения, дни







ка, Пп

















полнен заказ













E



1



2.01







0+1=1









D



7



9.01







1+7=8









C



6



6.01







8+6=14









B



4



6.01







14+4=18









A



5



8.01







18+5=23





ОПпLTP

Общая продолжительность потока



1+8+14+18+23=64











п

Средняя продолжительность потока



64/5=12,8







П















Среднее время запаздывания





(0+0+8+12+15)/5=35/5=7









tз



























Д















После того как определены показатели эффективности применения правил

приоритетов, сравниваем их, как показано в табл. П.2.8.

































И



Таблица П.2.8

















Сравнение показателей эффективного применения





















правил приоритетов







































Правило



продолжи

Средняя продол-



Среднее время





Общая

-



















тельность потокаАжительность пото-



запаздывания

























ка













FCFS





С





14,8



9,2













74б













DD





56





11,2



5,4









SOT





55





11



5,2









LTP





83





16,6



10,8









STR





65





13



6,8









LCFS





64





12,4



7



Таким образом, наиболее эффективным будет составление расписания в соответствии с правилом «Кратчайшее время исполнения» (SOT), т.к. при его использовании наименьшими будут значения общей и средней продолжительности потока.

Задача 2

По данным табл. П.2.9 составить расписание выполнения работ для двух рабочих мест. Построить график выполнения операций на рабочих местах и определить общую продолжительность выполнения работ.

174







Таблица П.2.9



Продолжительность выполнения операций на рабочих местах











Работа



Операционное время рабочего

Операционное время рабочего



места А, часы

места Б, часы









1



4

3



2



8

7



3



5

7



4



6

7



5



9

8



Решение

Выбираем наиболее короткое операционное время. Им является операция

1-й работы, выполняемая на втором рабочем месте. Продолжительность данной операции – 3 часа, следовательно, работа 1 будет выполняться последней.

это операционное время характерно для первого рабочегоИместа, данная работа планируется первой.

Далее, наиболее короткое операционное время из оставшихся работ характерно для 3-й работы, для операции, выполняемой рабочим местом А, – ее

продолжительность равна 5-ти часам. В соответствии с правилом Джонсона, т.к.

Аналогичная ситуация будет характерна для 4-й работы. Она будет выполняться после третьей, т.к. наиболее короткая работа из оставшихся операций,

операционное время которой равно 6-ти часам, выполняется на рабочем месте А.









Д

2-я работа будет выполняться предпоследней, т.к. 7-часовая операция, ко-

торая выполняется на рабочем месте Б, является наиболее короткой.

Таким образом, последовательность выполнения работ следующая: снача-







А

ла выполняется третья работа, потом четвертая, затем пятая, после нее – вторая,

последней – первая (3-4-5-2-1).









б



Общая продолж тельность работ составит при соблюдении данного пра-

вила 38 часов.

и













С

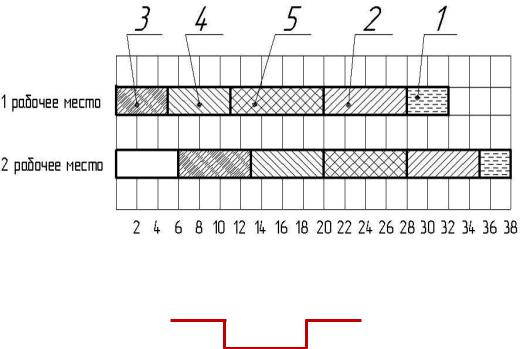

Рис. П.2.1. График Ганта, отображающий календарный план выполнения работ

175
