k1=1—коэффициент, зависящий от веса и типа бурильной машины, равный 0,8—1,3 для ручных бурильных машин и 1,75—2,5—для тяжелых колонковых;'
k2=1.1— коэффициент, учитывающий влияние давления сжатого воздуха, равный 1- 1,15 при давлении 4,5-5 кгс/см2 и 1,3 –1,5 при давлении 5.5–6 кгс/см2;
k3=1.15 — коэффициент, учитывающий влияние диаметра головки бура, равный 1,25–1,00 при диаметре 34—42 и 0,8—0,64 мм при диаметре 45— 50 мм;
k4=0.95—коэффициент, учитывающий глубину шпура, равный 1—0,95 при глубине 1—2 м и 0,9— 0,8 при глубине 3—5 м.
Продолжительность погрузки взорванной массы грунта определяется по формуле:

Тn=1.8*48*1.12*1.2/(50.77*1*0.75)=1.22 ч
где Wз=—глубина заходки за цикл, м;
S=36.6—проектная площадь сечения выработки, м2;
Kп =1.12—коэффициент перебора, равный 1,1 —1,15;
Kр=1.2–коэффициент разрыхления грунта, равный 1,1— 1,2 в слабых нескальных грунтах и 1,5—2,2 в скальных грунтах;
Рэ—эксплуатационная производительность погрузочной машины, м3/ч;
n=1—число погрузочных машин в забое;
β=0.75—коэффициент одновременности работы погрузочных машин, равный 0,7— 0,8.

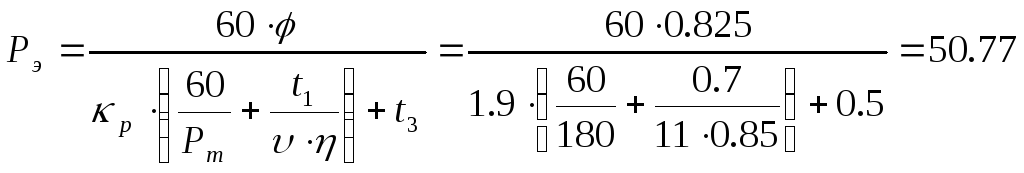

Для машины непрерывного действия типа ПНБ эксплуатационную производительность можно определить по формуле, м/ч,
![]()

где φ=0.825—коэффициент использования машины, равный 0,8— 0,85;
Рт=180—техническая производительность погрузочной машины, м3/ч;
t1,, t3—продолжительность соответственно простоя машины при обмене самосвала, различные потери времени, отнесенные к 1 м3 породы;
V=11—объем самосвала или самоходного вагона, м3;
η=0.85—коэффициент заполнения самосвала или самоходного вагона , равный 0,8— 0,9;
Время на вспомогательные операции, ч,
Твсп=Т1 + Т2 +Т3 +Т4 =0.7+1.31+0.6+0.7=3.31 ч
где T1=0.7ч—время на подготовительные операции при бурении, равное от 0,5— 1 ч;
![]()
Т2=76*(4+1.1*2.0)/60*6=1.31 ч—время на заряжение шпуров (здесь N=76—число шпуров ,в забое, l=2.0—средняя длина шпура, п=6—число заряжающих в забое, принимаемое из расчета один заряжающий на 15—20 шпуров);
Т3=0.6—время на взрывание и проветривание, равное 0,5 —0,8 ч;
T4=0.7—время на устройство пути, бурение шпуров под коммуникации и прочие работы, равное 0,5— 1 ч.
Состав рабочих, время, затрачиваемое на установку временной крепи и на отдельные виды вспомогательных работ, определяется в соответствии с нормами на тоннельные работы ЕНиР .
Работы по возведению обделок в слабых нескальных грунтах, требующих раскрытия выработки по частям, отличаются большой трудоемкостью, а механизация их крайне затруднительна.
Для бетонирования обделки тоннелей в скальных грунтах при проходке способом сплошного забоя в различных его вариантах применяются две основные схемы организации работ: параллельная схема с совмещением проходческих и бетонных работ во времени и последовательная с возведением обделки после завершения проходки тоннеля по всей длине или отдельных его участков.
Параллельная схема организации работ применяется в тоннелях, которые сооружаются в грунтах, не допускающих оставления выработки на временной крепи – длительное время, а также при последовательной разработке выработки по элементам сечения. Отставание обделки при параллельной схеме устанавливается в зависимости от схемы движения транспорта и размещения оборудования в забое, а также от инженерно-геологических условий. Ориентировочно величину отставания можно назначать в пределах 20–100 м.
В данном случае используется последовательная схема возведения обделки на отдельных её участках.
В данном случае могут применятся опалубки двух видов:
1) жесткая инвентарная опалубка, состоящая из секций, смонтированных каждая на отдельной тележке и имеющих возможность небольших радиальных перемещений, достаточных для отрыва от готовой обделки ;
2) телескопическая опалубка, состоящая из нескольких секций, допускающих значительные смещения входящих в них элементов и имеющих лишь одну тележку для их складывания, перемещения под ранее установленными секциями и установки на новом месте.
Последовательность использования опалубок различна. Секции опалубки первого вида последовательно устанавливают и бетонируют, начиная с ближайшей от забоя, в направлении к выходу из тоннеля . После завершения бетонирования всех секций комплекта кольцо обделки , набравшее необходимую прочность, раскружаливают и соответствующую ему секцию перемещают вперед в положение 1, устанавливают и бетонируют. Затем процесс повторяют с секциями 2, 3 и др. Длина и число секций опалубки должны быть увязаны с заданной скоростью бетонирования и требуемым временем выдержки в опалубке.
При этой схеме бетонирования опалубка может иметь жесткую конструкцию и перемещаться вперед без складывания, что особенно важно в случае тоннелей большого сечения, но каждая ее секция опирается на отдельную тележку, а ближайшая к забою секция должна иметь два торцовых щита, закрывающих зазор между ней и контуром выработки.
Обделку бетонируют на расстояние 75 м от забоя в цельно-секционной опалубке длинной 11 м. Длина опалубки определяется исходя из равенства скоростей проходки забоя и бетонирования обделки. Укладка бетонной смеси ведётся бетононососом типа типа СБ–126(на базе КаМАЗ–53213) производительностью до 60 м. куб. в час, вместимость бункера 0.7 куб. м. В процессе нагнетания в резервуаре производится перемешивание бетонной смеси с помощью лопастей, которые приводятся в движение электроприводом. Для получения необходимой скорости бетонирования обделки и длины опалубки в бетон добавляют ускоритель схватывания, количество которого определяется расчетом . Для созданий нормальных условий труда проводят вентиляцию, которая поддерживает необходимую температуру, влажность и состав воздуха. Взрывные работы сопровождаются выделением значительных объемов ядовитых газов (окиси углерода, окислов азота). Для этого применяют приточную вентиляцию. Конец приточной вентиляционной трубы должен находиться от забоя на расстоянии, не превышающем длинны зоны действия струи.
Тоннели в течении всего срока службы по ГОСТ 27.002, должны удовлетворять требованиям бесперебойности и безопасности движения транспортных средств, экономичности и минимальной трудоёмкости содержания строительных конструкций и постоянных устройств, обеспечение здоровья и безопасности условий труда обслуживающего персонала, а также требованиям охраны окружающей среды.
Железнодорожный тоннель следует отнести к 1 повышенному уровню ответственных сооружений, отказы в работе которых могут привести к тяжелым экономическим, социальным и экологическим последствиям.
Сооружение тоннелей осуществляется по утвержденным проектам организации строительства и производства работ, разработанных в соответствии со СниП 32-04-97 «Тоннели железнодорожные и автодорожные». Проекты предусматривают механизацию основных наиболее трудоемких строительно-монтажных работ и содержат планы ликвидации воздушных работ.
Циклограмма примерной проходки однопутного железнодорожного тоннеля с помощью рамы.
|
Наименование операций |
Ед. измере-ния |
Объём работ |
Продолжительность операции (час) |
Рабочие смены |
|||||||||||||||||
|
1 смена |
2 смена |
3 смена |
|||||||||||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
1 |
2 |
3 |
4 |
5 |
6 |
1 |
2 |
3 |
4 |
5 |
6 |
||||
|
Разметка забоя; подготовка рамы к работе |
– |
– |
0.7 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Бурение шпуров по забое |
пог.м |
210 |
5.7 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Бурение шпуров под анкера |
пог.м |
|
3.1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Установка анкеров |
шт |
|
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Установка монтажной металлической сетки |
шт |
|
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Подготовка забоя к заряжанию |
шт |
100 |
1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Вспомогательные работы |
– |
– |
3.38 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Заряжение шпуров, взрывание и проветривание |
– |
– |
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Оборка породы |
м3 |
|
0.5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Погрузка породы (ПБН) |
– |
– |
2.5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Перекидка породы вручную |
м3 |
|
2.5 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Настилка путей для буровой рамы |
пог.м |
|
1 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Вспомогательные работы вне забоя |
– |
|
2 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
