10.8. Трудоемкость работ регламентируется действующими в путевом хозяйстве Типовыми технически обоснованными нормами времени на ремонт и содержание пути (ТНВ). Приложение 3 – перечень действующих сборников ТНВ.
Основой расчета трудоемкости технологического процесса является Ведомость затрат труда (таблица 10.1), в которой указывается:
наименование работ или технологических операций, последовательность их выполнения устанавливается технологическими процессами;
измеритель учета объема технологической операции регламентируется самой работой и ТНВ;
объем работ регламентируется техническим заданием на разработку технологического процесса и параметрами, изложенными в Приложении 4 – среднесетевые нормативы, принятые для разработки типовых технологических процессов;
за единицу трудоемкости (норму) принимается оперативное время на единицу продукции из сборников ТНВ на конкретную технологическую операцию в человеко-минутах и машино-минутах;
затраты труда (графа 7) определяются путем умножения объема работ (графа 4) на норму оперативного времени (графы 5,6), при этом в числителе указываются затраты монтеров пути, в знаменателе – машинистов;
затраты труда с учетом добавочного времени на частичные затраты по подготовительно-заключительным операциям, обслуживанию рабочего места, на отдых и пропуск поездов определяется по графе 8 путем умножения результатов графы 7 на коэффициент технологического добавочного времени, который принимается в соответствии с таблицей 10.2. В числителе указываются затраты труда монтеров пути, в знаменателе – машинистов;
рациональный состав (графа 9) бригады монтеров пути устанавливается ТНВ, количество машинистов, обслуживающих машинный комплекс – штатным расписанием и паспортом машины;
Таблица 10.1. Ведомость затрат труда по техническим нормам (участок работ _____________________________________м)
|
№ п/п |
Наименование работ или технологической операции |
Изме-ритель |
Объем работ в принятом измерении |

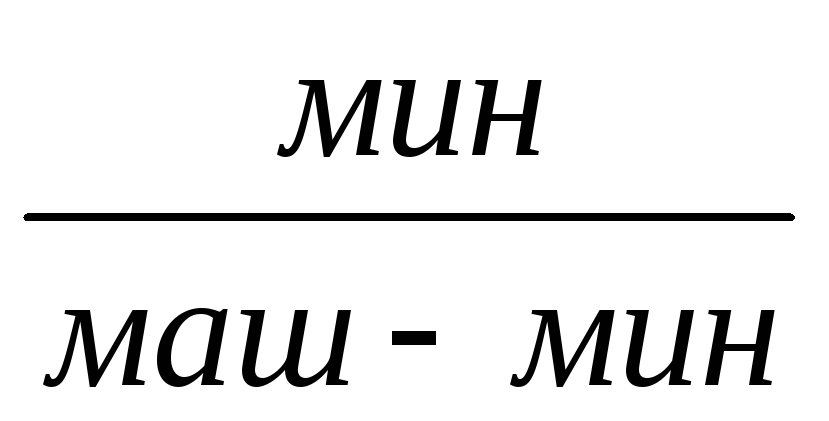

Оперативное время на выполнение единицы продукции |

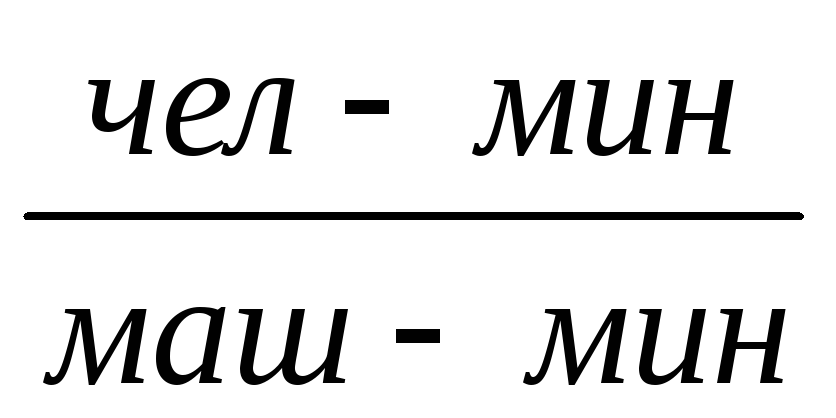

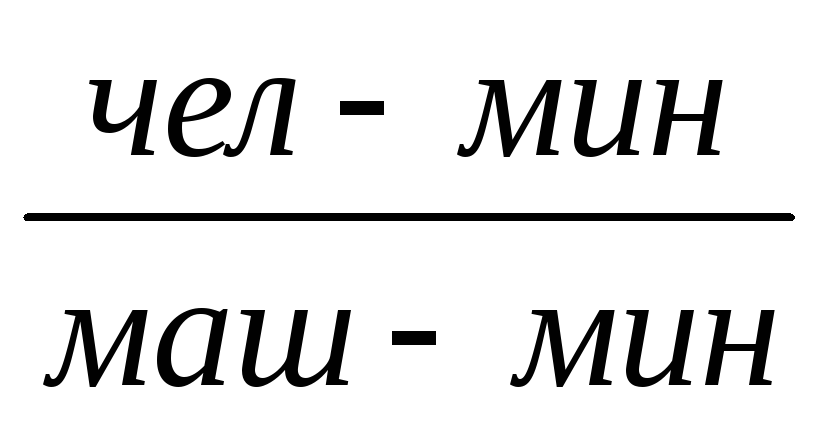

Затраты труда |

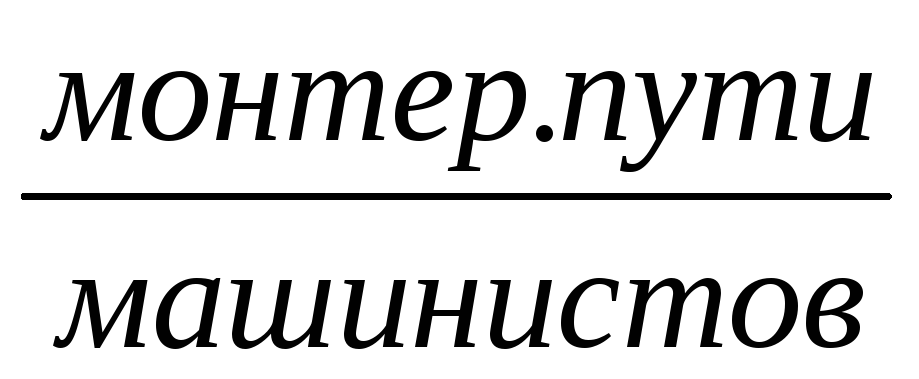

Количество,
|
Продолжи-тельность
работы,
|
№ бригады |
||
|
монтеров
пути,
|
машины,
|
на объем работ,
|
на объем с
учетом коэффициента на добавочное
время и пропуск поездов,
|
|||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
продолжительность работы (графа 10) определяется делением затрат труда на выполнение технологической операции (графа 8) на количество монтеров пути и машинистов (графа 9) (для монтеров пути – в числителе, для машинистов – в знаменателе);
общие результаты затрат труда считаются раздельно для монтеров пути и машинистов;
по количеству контингента и продолжительности их работы формируется состав бригады в пределах установленных нормативов по численности;
в целях сокращения непроизводственных затрат при переходе рабочих с одной технологической операции на другую, желательно бригады специализировать на определенных видах работы в течение полного рабочего дня. При невозможности обеспечить их однородной работой на одном участке, разрешается перевод рабочих в течение дня на другие объекты.
10.9. После установления численности бригад монтеров пути и машинистов, условий производства работ, состава работ и машинных комплексов, разрабатывают организацию работ по отдельным операциям и в целом на весь технологический комплекс.
Таблица 10.2. Значения коэффициентов добавочного времени
|
№ п/п |
Вид работ |
Коэффициенты технологического добавочного времени |
|
1 |
2 |
3 |
|
1. |
Подготовительные и отделочные работы на всех видах ремонта на перегоне, связанные с движением поездов по двум путям двухпутного участка. |
1,45 |
|
2. |
Подготовительные, основные и отделочные работы, выполняемые в “окно” с организацией движения поездов по соседнему пути. |
1,25 |
|
3. |
Работы на производственных базах, базах комплектации и отдельных монтажных участках. |
1,08 |
|
4. |
Работы на перегоне не зависящие от движения поездов. |
1,08 |
10.10. Формирование и анализ выполнения Директивного плана.
10.10.1. Основные показатели организации работ по реконструкции и ремонтам пути устанавливаются Службой пути территориальной дирекции инфраструктуры совместно с территориальной дирекцией по ремонту пути с учетом конкретных характеристик пути и условий эксплуатации ремонтируемых участков.
Основные показатели организации путевых работ представляются в табличной форме (таблица 10.3.).
Территориальной дирекцией по ремонту пути совместно со службой пути территориальной дирекции инфраструктуры, территориальной дирекцией управления движением разрабатывается Директивный план выполнения ремонтно-путевых работ по направлениям и участкам железной дороги (форма Директивного плана представлена таблицей 10.4), который утверждается руководством территориальной дирекции инфраструктуры и представляется в Управление пути и сооружений Центральной дирекции инфраструктуры, Центральную дирекцию по ремонту пути и Центральную дирекцию управления движением для согласования.
Согласованный Директивный план входит в качестве составной части в ежегодный приказ территориальной дирекции инфраструктуры «Об усилении путевого хозяйства и выполнения плана путевых работ» или документа его заменяющего.
Не позднее 15 февраля года производства путевых работ соответствующие выписки и приложения данного приказа предоставляются территориальным дирекциям по ремонту пути, их структурным подразделениям – исполнителям работ для формирования их плана-графика и его выполнения, разработки технологической документации и организации материально-технического обеспечения.
10.10.2. На ремонтно-путевые работы разрабатываются организационно-технологические и технологические документы, в том числе:
А) организационно-технологические документы:
Директивный план выполнения ремонтно-путевых работ по направления и участкам железных дороги – для ДРП.
Проект организации производства ремонтно-путевых работ (ПОРП) для структурных подразделений ДРП.
Б) технологические документы:
на работы по реконструкции (модернизации) пути:
- проект организации ремонтно-путевых работ (ПОР). (Разрабатывается проектной организацией);
- рабочие технологические процессы и карты (РТП и РТК) по видам работ и на каждый объект. (Разрабатываются исполнителем работ);
на ремонт пути:
- проекты производства ремонтно-путевых работ (ППР) на каждый объект. (Разрабатываются исполнителем работ);
- рабочие технологические процессы и карты (РТП и РТК) по видам работ. (Разрабатываются исполнителем работ).
Таблица 10.3. Основные показатели организации ремонтно-путевых работ
|
Границы участка производства работ |
Объем ремонтно-путевых работ км, при виде ремонта |
Расчетная выработка в одно "окно", м |
Параметры "окон" |
|||||||||||
|
Начало |
Конец |
Р |
Кн |
Крс |
СПЖБ |
С |
В |
основных |
дополнительных |
|||||
|
км |
ПК+ |
км |
ПК+ |
Число "окон" |
Продолжительность "окна", ч |
Число "окон" |
Продолжительность "окна", ч |
|||||||
|
Направление: Москва - Санкт-Петербург Дистанция: Озерская |
|
Вид пути: главный Номер пути: 1 |
||||||||||||
|
Расчет выполнен 21.01.2012 г. с 112 по 245 км |
||||||||||||||
|
112 |
5+00 |
122 |
5+00 |
10,0 |
|
|
|
|
|
2000 |
5 |
8 |
3 |
3 |
|
122 |
5+00 |
135 |
6+25 |
|
|
|
|
13,125 |
|
1450 |
9 |
4 |
|
|
|
187 |
5+00 |
190 |
0+00 |
|
|
|
|
|
2,500 |
2500 |
1 |
4 |
|
|
|
194 |
8+75 |
197 |
2+00 |
|
|
|
|
|
2,375 |
2500 |
1 |
4 |
|
|
|
206 |
5+00 |
212 |
1+00 |
5,6 |
|
|
|
|
|
1875 |
3 |
8 |
2 |
3 |
|
228 |
5+00 |
245 |
0+00 |
|
|
|
|
|
|
2050 |
8 |
4 |
|
|
|
ИТОГО: |
15,6 |
|
|
|
13,125 |
4,875 |
|
8 |
8 |
5 |
3 |
|||
|
|
|
|
|
|
|
|
|
|
|
|
19 |
4 |
|
|
|
Направление:………… Дистанция:…………… |
|
Вид пути:………….. Номер пути:……….. |
||||||||||||
|
Расчет выполнен………………………………. |
||||||||||||||
|
ВСЕГО ПО ДИСТАНЦИИ: |
… |
… |
|
… |
… |
… |
… |
… |
… |
… |
… |
|||
|
Направление:………… Дистанция:…………… |
|
Вид пути:………….. Номер пути:……….. |
||||||||||||
|
Расчет выполнен………………………………. |
||||||||||||||
|
ВСЕГО ПО ДИСТАНЦИИ: |
… |
… |
… |
… |
… |
… |
… |
… |
… |
… |
… |
|||
|
ВСЕГО ПО НАПРАВЛЕНИЮ: |
… |
… |
… |
|
… |
… |
… |
… |
… |
… |
… |
|||
Таблица 10.4. Директивный план выполнения ремонтно-путевых работ по направлениям и участкам
Утверждаю:
Начальник территориальной Дирекции инфраструктуры………………
"_____"____________20.…г.
|
Направление регион ПЧ |
Участок (перегон) |
Вид пути |
№ пути |
Вид данных |
Границы участка производства работ |
Запланированные объемы ремонтов, км |
Расчетные параметры "окна" |
Поквартальные объемы ремонтов, км |
|||||||||||||||||||
|
Начало |
Конец |
Исполнитель |
Число "окон" для ремонта |
Продолжительность "окна", ч |
Выработка в одно "окно", м |
||||||||||||||||||||||
|
км км |
ПК+м |
км км |
ПК+м |
Р |
Кн |
Крс |
СПЖБ |
С |
В |
Основных |
Дополнительных |
Основного |
Дополнительного |
1 кв. |
2 кв. |
3 кв. |
4 кв. |
||||||||||
|
А-Б регион |
Яри-но |
Гл. |
1 |
План. |
128 |
500 |
156 |
000 |
|
29,5 |
|
|
|
|
ОПМС-14 |
15 |
8 |
6 |
3 |
1850 |
- |
19,5 |
8,2 |
1,8 |
|||
|
ПЧ-12 |
Кру-тое |
|
|
Факт. |
158 |
200 |
166 |
300 |
|
|
|
|
|
8,1 |
|
|
5 |
|
3 |
1500 |
8,1 |
|
|
|
|||
|
|
Кру-тое |
Гл. |
2 |
План. |
103 119 122 |
350 000 000 |
114 125 135 |
250 100 000 |
|
10,9 |
|
|
13,0 |
6,1 |
ПЧ-12 |
6 4 10 |
4 2 5 |
6 4 10 |
3 3 |
1800 1500 1300 |
|
7,0 |
109 6,1 6,0 |
|
|||
|
|
|
|
|
Факт. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|||
|
Всего ПЧ-12 |
|
|
|
|
|
|
|
|
|
40,4 |
|
|
13,0 |
14,2 |
|
35 |
24 |
6 |
3 |
|
|
|
|
|
|||
|
……………………………………………………………………………………………………………………………………………………………………………………………………………………….. |
|||||||||||||||||||||||||||
|
Всего регион |
|
|
|
|
|
|
|
|
|
40,4 |
|
|
13,0 |
14,2 |
|
35 |
24 |
6 |
3 |
|
|
|
|
|
|||
|
……………………………………………………………………………………………………………………………………………………………………………………………… |
|||||||||||||||||||||||||||
|
Всего А-Б |
|
|
|
|
|
|
|
|
|
40,4 |
|
|
13,0 |
14,2 |
|
35 |
24 |
6 |
3 |
|
|
|
|
|
|||
СОГЛАСОВАНО: П "___"________20…г.;ДРП"___"________20…г;Д "___"________20…г.;Э "___"_______20…г.;Ш "___"_______20 г.
10.10.3. Проекты организации работ должны состоять из:
календарного плана;
ситуационного плана;
организационно-технологических схем реконструкции искусственных сооружений;
графика работы составов для перевозки загрязнителей после очистки щебня (вырезки щебня слабых пород или асбестового балласта), разработанного в соответствии с технологией ремонта и местных условий плана и профиля пути для определения мест выгрузки;
мест выгрузки загрязнителей (захоронение абестового балласта);
схемы устройства дополнительных блок-постов и съездов;
технических решений по повышению скоростей пропуска поездов в обоих направлениях при закрытии второго пути для выполнения реконструкции и ремонтов пути (закрепление от угона, снятие ограничений скорости по дефектности элементов верхнего строения пути и т.п.);
устройства технологических автодорог, подъездов к пути на период производства ремонтных работ на участке;
схемы размещения жилищно-бытовых помещений при круглосуточной или вахтовой работе;
организация утилизации засорителей и использованию лишнего старогодного балласта;
мероприятий и технических средств по обеспечению безопасных условий труда в темное время суток и т.д.
10.10.4. В состав проекта организации производства ремонтно-путевых работ должна входить разрабатываемая исполнителями работ и согласованная руководством службы пути территориальной дирекции инфраструктуры и утвержденная руководством территориальной дирекции по ремонту пути следующая документация:
план работы структурного подразделения по месяцам;
график подготовки технических средств к сезону ремонтно-путевых работ;
график поступления материалов верхнего строения пути;
график завоза балласта зимнего складирования;
график сборки звеньев рельсошпальной решетки;
расчет потребности локомотивов и кондукторских бригад (выполняется структурным подразделением и представляется в территориальную дирекцию по ремонту пути для согласования с причастными службами).
10.10.5. Основой для разработки ППР, разрабатываемого для каждого вида работ и объекта, служит РТП. В состав ППР включаются также следующие вопросы:
наличие разрешений на строительство, реконструкцию и (или) ремонт объектов инфраструктуры ОАО «РЖД» (далее – разрешение), актов-допусков на строительство, реконструкцию и (или) ремонт объектов инфраструктуры ОАО «РЖД» (далее – акт-допуск) и нарядов-допусков на производство работ в зоне действия технических сооружений и устройств железных дорог (далее – наряд-допуск);
перечень зон совмещенных работ (с учетом работы в местах прохождения подземных коммуникаций), при которых необходимо присутствие представителей причастных структурных подразделений отделения железной дороги;
график предоставления «окон» в движении поездов на весь период работ с указанием продолжительности «окон» и строительных организаций, привлеченных для работы в период предоставления «окон»;
строительные генеральные планы на нелинейные объекты точечной застройки, находящиеся в зоне действия технических сооружений и устройств (депо, посты ЭЦ, вокзалы и другие) железных дорог.
10.10.6. В период производства путевых работ постоянно осуществляется контроль за выполнением Директивного плана, а также учет и анализ использования «окон». Контроль осуществляется дистанциями пути, ремонтными предприятиями, территориальной дирекцией по ремонту пути в соответствии с актами сдачи километров для производства работ и приемки выполненных работ – форма ПУ-48 (для реконструкции, капитального ремонта пути на новых и старогодных материалах, капитального ремонта стрелочных переводов, среднего, планово-предупредительного ремонтов пути и сплошной смене рельсов с сопутствующим ремонтом). По остальным видам работ (сплошная замена металлических частей стрелочных переводов, смена переводных брусьев, капитальный ремонт переездов, оборудование переездов устройствами автоматики и т.п.) пользоваться актом ПУ-48а.
