Поэтому комплекс подготовительных работ всегда начинают с восстановления и закрепления на местности всех элементов трассы и осей искусственных сооружений [1]. Для восстановления осей искусственных сооружений необходимо иметь на местности закрепленные пикеты и плюсовые точки трассы. Для правильного закрепления оси водопропускной трубы необходимо выполнить ряд работ в определенной по-
Сот оси трубы до 15-го п кета трассы составит 68 м, а до 16-го пикета трассы − 32 м. Следовательно, ближайшим пикетом до оси трубы является 16-й п кет.
следовательности [1].
Во-первых, необход мо установить ближайший к оси трубы пикет. Например, труба должна быть устроена на ПК 15+68, тогда расстояние
леткиПри. выполнен змерения необходимо следить, чтобы измери-
Во-вторых, нео ход мо промерить расстояние от геодезического
знака, обозначающего местоположение оси дороги на ближайшем пикете до оси трубы [1]. Измерения выполняются дважды при помощи ру-
тельная лентабрулетки располагалась строго по оси дороги. В рассматриваемом нами пр мере на местности от ПК 16 откладывается расстояние 32 м в сторону ПК А15.
В результате измерений на местности получают точку, которая является точкой пересечения продольных осей дороги и трубы. В этой
точке устанавливают деревянный столб, в который на уровне земли вбивается гвоздь. Таким образом, интересующаяДнас точка пересечения осей трубы и дороги зафиксирована на местности. Схема закрепления точки пересечения приведена на рисунке 3.1.
В-третьих, следует перенести на местность местоположение оси трубы и закрепить эту ось геодезическими знаками. ля этого при помощи теодолита (тахеометра) переносится уголИмежду осью дороги и осью трубы. Отложив угол между осью дороги и осью трубы сначала с одной стороны, а затем с другой, мы восстановим продольную ось трубы. В ходе выполнения измерения угла между осями трубы и трассой полученное местоположение оси трубы необходимо закреплять на местности.
Продольную ось трубы каждой стороны трассы закрепляют двумя контрольными точками (по 2 столба в каждую сторону), установленными на расстоянии 10−15 м от внешней границы будущего котлована. Эти знаки связывают между собой нивелированием и передают на них отметки от ближайших реперов.
6
С |
|
|

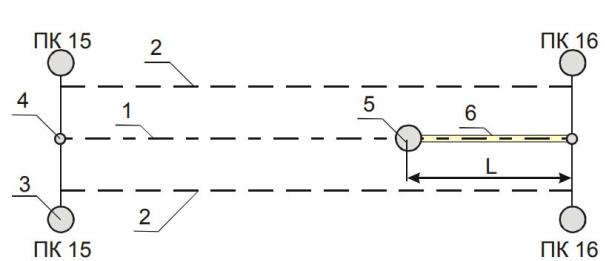

Рисунок 3.1 Схема закрепления точки пересечения осей трубы и дороги [по- |
||
|
со ие трубы]: |
|
1 – ось дороги; 2 – гран ца полосы отвода дороги; 3 – выносные столбы, за- |
||
крепляющ е местоположен е пикета за полосой отвода; 4 – деревянный кол, вби- |
||
ваемый на |
в точке, соответствующей пикету; 5 – деревянный столб, служащий |
|
оси |
и дороги; 6 – мерная лента измери- |
|
для фиксац |
точки пересечения осей |
|
тельной рулетки; L – расстояние, измеряемое дважды, от ближайшего пикета до |
||
|
оси |
|
Схема креплениятрубыоси тру ы приведена на рисунке 3.2. В-четвертых, нео ходимо выполнить закрепление на местности
всех элементов тру ы. АДля этого одновременно с закреплением оси трубы на ней делают отметки лотков входного и выходного оголовков. От закрепленной продольной оси разбивают очертания котлована и по контуру делают обноску деревянными досками, точность разбивки (±5) см. Созданную геодезическую основу, состоящую из закрепленных на местности оси и полосы отвода дороги, а также оси трубы и контуров котлована используют для разбивки временных сооружений, которые не-
обходимы для постройки трубы. |
Д |
|
|
К таким сооружениям относят канаву, устраиваемую с верховой |
|
стороны и служащую для перехвата ливневых вод, подъездные дороги, |
|
необходимые для доставки ПК 15 ПК 15 ПК 16 ПК 16 4 1 2 2 3 5 L 6 16 оборудования, материалов, грунта и изделий, территории складирова-
ния материалов и изделий. |
И |
|
7
Си б

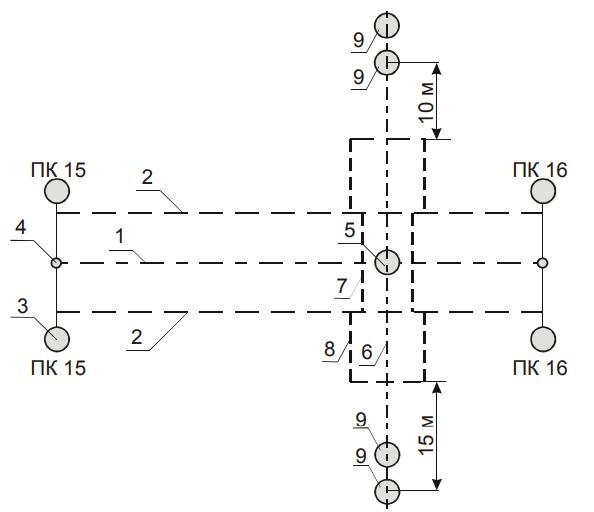

Рисунок 3.2 Схема закрепленияАосиДводопропускной трубы [пособие трубы]: 1−5 – обозначения, поясненные на рис. 21; 6 – продольная ось трубы; 7 – границы траншеи под фундамент звеньев трубы; 8 − границы котлованов под оголов-
ки; 9 − деревянные столбы, служащие для фиксации оси трубы
Знаки геодезической основы (закрепленные столбы и высотные реперы) устанавливают так, чтобы были обеспеченыИих сохранность и полная неизменяемость на все время постройки трубы до сдачи в эксплуатацию.
В процессе строительства трубы выполняют следующие геодезические работы: проверку положения оси трубы; разбивку и проверку по ходу работ положения контура котлована под оголовки и секции или звенья трубы, а также определение отметок дна котлована; разбивку и проверку по ходу работ положения в плане и по высоте кладки фундаментов с учетом приданного строительного подъема; проверку положения в плане и профиле установленных звеньев или секций труб; разбивку подводящего и отводящего участков русла трубы.
8
3.2. Контроль геометрических параметров и параметров ровности при отсыпке земляного полотна
Цель работы: Ознакомится с контролем геометрических параметров и параметров ровности при отсыпке земляного полотна
Допускаемые отклонения и правила оценки качества |
|
С |
|
В процессе строительства, реконструкции и капитального ремонта зем- |
|
ляного полотна, автомобильных дорог СП 78.13330.2012 [2] регламен- |
|
тирует значен я нормат вных геометрических требований к элементам |
|
земляного полотна. |
между осью и бровкой, поперечный |
- поперечныйрасстояниепроф ль ( |
|
Контроль качества сооружения земляного полотна включает: - правильность размещен я осевых линий земляного полотна и высотные отметки; - толщины сн маемого растительного слоя грунта и отсыпаемых слоев насыпи;
- ровность слоев земляного полотна;
уклон, крут зну откосов); - правильность геометр ческих форм водоотводных и дренажных кон-
струкций. |
|
|
|
Таблица 3.1б– допустимые геометрические отклонения при строительстве, реконст- |
|||
рукции и капитальном ремонте земляного полотна[2] |
|||
Конструктивный элемент, вид ра от и кон- |
Значения нормативных требований |
|
|
тролируемый параметр |
|
Д |
|
1 |
|
2 |
|
А |
|
||
1.1 Подготовка основания земляного полотна: Не более 10% результатов определений мо- |
|
||
1.1.1 Толщина снимаемого плодородного слоя |
гут иметь отклонения от проектных значений |
|
|
грунта |
|
до ±40% , остальные - до ±20% |
|
1.2 Возведение насыпей и разработка выемок: |
Не более 10% результатов определений мо- |
|
|
1.2.1 Высотные отметки продольного профи- |
гут иметь отклонения от проектных значений |
|
|
ля |
|
И |
|
|
до ±20 мм; остальные - до ±10 мм |
|
|
1.2.2 Расстояния между осью и бровкой зем- |
Не более 10% результатов определений мо- |
|
|
ляного полотна |
|
гут иметь отклонения от проектных значений |
|
|
|
до ±20 см, остальные - до ±10 см |
|
1.2.3 Поперечные уклоны |
|
Не более 10% результатов определений мо- |
|
|
|
гут иметь отклонения от проектных значений |
|
|
|
в пределах от минус 0,010 до 0,015, осталь- |
|
|
|
ные - до ±0,005 |
|
1.2.4 Уменьшение крутизны откосов |
|
Не более 10% результатов определений мо- |
|
|
|
гут иметь отклонения от проектных значений |
|
|
|
до 20%, остальные - до 10% |
|
1.3 Устройство водоотвода: |
|
Не более 10% результатов определений мо- |
|
1.3.1 Увеличение поперечных размеров кюве- |
гут иметь отклонения от проектных значений |
|
|
тов, нагорных и других канав (по дну). |
|
до 10 см, остальные - до 5 см |
|
9
|
Окончание таблицы 4.1 |
|
|
|
|
|
|
1 |
2 |
||
|
1.3.2 Глубина кюветов, нагорных и других |
Не более 10% результатов определений мо- |
|
|
канав (при условии обеспечения стока) |
гут иметь отклонения от проектных значений |
|
|
|
до ±10 см, остальные - до ±5 см |
|
|
1.3.3 Поперечные размеры дренажей |
Не более 10% результатов определений мо- |
|
С |
гут иметь отклонения от проектных значений |
||
до ±10 см, остальные - до ±5 см |
|||
|
|
||
|
1.3.4 Продольные уклоны дренажей |
Не более 10% результатов определений мо- |
|
|
|
гут иметь отклонения от проектных значений |
|
|
|
до ±0,002, остальные - до ±0,001 |
|
|
1.3.5 Шир на насыпных берм |
Не более 10% результатов определений мо- |
|
|
обочин |
гут иметь отклонения от проектных значений |
|
|
в пределах от минус 0,010 до 0,015, осталь- |
||
|
|
до ±30 см, остальные - до ±15 см |
|
|
1.4 Устройство пр сыпных |
Не более 10% результатов определений мо- |
|
|
1.4.1 Толщ на укреплен я |
гут иметь отклонения от проектных значений |
|
|
|
в пределах от минус 22 до плюс 30 мм, ос- |
|
|
необходимо |
тальные - до ±15 мм |
|
|
1.4.2 Поперечные уклоны о оч н |
Не более 10% результатов определений мо- |
|
|
|
гут иметь отклонения от проектных значений |
|
|
|
ные - до ±0,005 |
|
Не реже одного раза каждые 100 м (в 3-х точках на поперечном
профиле) |
оценивать правильность: |
- расположения оси земляного полотна; |
|
водоотводных сооружений;
- |
высотных отметок; |
- |
поперечного профиля земляного полотна обочин, дренажных и |
|
А |
геодезических приборов и инструментовД.
- толщины слоев.
Наиболее удобно производить такие проверки в местах размеще-
ния знаков рабочей разбивки с использованием шаблонов и различных И
Оценка ровности поверхности слоев земляного полотна произво-
дится с помощью сравнения фактических высотных отметок с данными проекта, а так же с помощью визуального осмотра (на поверхности слоя не должно быть искажений продольного и поперечного профиля в виде колеи, выбоин, просадок, следов от кулачкового катка или волн и др.). Фактические высотные отметки определяют нивелированием шаг которого не должен быть более 50 м в трех точках на поперечном профиле (ось и бровки).
Не реже чем через 100 м необходимо контролировать толщину слоев грунта над и под прослойкой геомембран измерение производится линейкой в трех точках на поперечном профиле (по оси и у бровок) [2].
