1

ВВЕДЕНИЕ

Разработка программ давно превратилась из кустарного ремесла в промышленное производство, оставаясь к тому же составной частью науки программирования, которую относят то к искусству [Кнут], то к разновидности фольклора [Турский].

Современные программные продукты разрабатываются, как правило, по установившимся стандартам, а заняты в этом производстве многие разработчики. В лабораторных работах курса «Технология программирования» мы имеем дело с такими аспектами технологии этого производства, как разработка в коллективе, тестирование программ, создание графического пользовательского интерфейса.

Наряду с рассмотрением практических аспектов разработки программных продуктов рассмотрим темы лабораторных работ и предпочтительную последовательность действий при их выполнении.

Отметим, что в целом при выполнении лабораторных работ применяется технология использования готовых программных решений (алгоритмических, технологических, в области разработки графического интерфейса конечного пользователя) и реинженеринга, т.е. повторного использования написанного ранее кода.

2

1. ПРОГРАММНЫЙ ПРОЕКТ

Собственно говоря, как и любой другой проект, программный проект (ПП) имеет определенные рамки, прежде всего это рамки – временные. Срок выполнения проекта можно определить, если произвести анализ необходимых работ и произвести разбиение проекта на законченные отдельные виды деятельности. К ним относятся не только алгоритмизация и кодирование, но и освоение новых программных продуктов, приобретение необходимых программных и аппаратных средств, тестирование и верификация.

Каждый вид деятельности в ПП характеризуется временной оценкой (сроком выполнения), одни виды деятельности не могут быть начаты прежде чем будут выполнены другие (существует зависимость видов деятельности). Некоторые виды деятельности могут выполняться параллельно различными людьми, а некоторые – нет.

При выполнении декомпозиции ПП по видам деятельности удобно все работы представить в виде ориентированного графа, вершинами которого являются этапы выполнения работ (от вершины СТАРТ до вершины КОНЕЦ), а ребрами – выполняемые работы.

Такой граф называют сетевым графиком проекта.

Анализ сетевого графика

Поскольку каждому ребру приписана числовая характеристика – время выполнения, то можно ставить вопрос о нахождении критического пути на данном графе, то есть пути от вершины СТАРТ до вершины

КОНЕЦ, доставляющего максимум сумме величин tij , приписанных

ребрам, входящим в этот путь.

Находить критический путь можно многими способами. Достаточно хорошо работающим даже на графах с большим количеством ребер является алгоритм динамического программирования, основанный на представлении процесса нахождения решения в виде этапов (шагов) и запоминании результатов предыдущих шагов [Кузин, гл.14].

Составим функциональное уравнение Беллмана:

V

max( ti

v

),i

1,2,...n 1; j 1,2,...n;

i

j

j











Vn

0,

где величины Vi (i=1, 2, … n-1) являются критическими временами частичных путей от i-й до конечной вершины. Вычисления начнем с конца, полагая

Vi1 tin ,i 1,2,...n 1;

Vn1 tnn 0.

3

На втором шаге

V 2

max( t

V1),i 1,2,...n 1; j 1,2,...n.

i

ij

j

Дальнейшие вычисления выполняются по рекуррентной формуле

V k

max( t

ij

V k 1 ),i 1,2,...n 1; j

1,2,...n; k 1.

i



j







V k

0; t

ij

0.







n











Вычисления закончатся, когда V k

V k 1

,i

1,2,...n.







i

i





Рассмотрим пример решения для следующего графа (рис. 1):

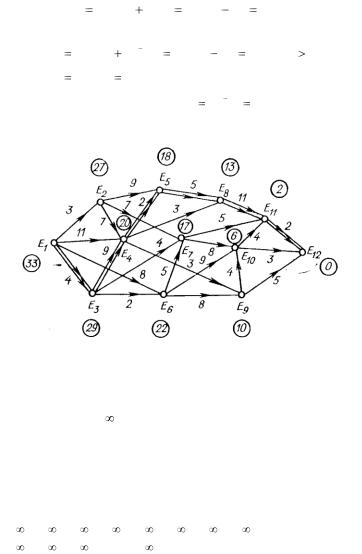

Рис. 1. Пример сетевого графика (Е1=СТАРТ, Е12=КОНЕЦ)

При решении значения Vki будем заносить в табл. 1, а в те элементы таблицы, для которых отсутствует переход, будем заносить большое отрицательное число (- ).

Таблица 1

Значения Vki















i











k



























1

2

3

4

5

6



7

8

9

10

11

12

































1

-

-

-

-

-

-



-

-

5

3

2

0

2

-

-

-

8

-

13



11

13

7

6

2

0

3

20

18

17

16

18

16



17

13

10

6

2

0





























4

27

27

25

20

18

22



17

13

10

6

2

0





























5

31

27

29

20

18

22



17

13

10

6

2

0





























6

33

27

29

20

18

22



17

13

10

6

2

0





























7

33

27

29

20

18

22



17

13

10

6

2

0





























4

Лабораторная работа 1

Сетевой график

Требования

Четыре часа на выполнение, язык реализации – С или С++.

Алгоритмическая реализация

Смотри ранее рассмотренный анализ сетевого графика.

Реализация

Диалог в консольном приложении.

Написать программу для нахождения критического пути на графе, имея в виду предметную область – анализ времени выполнения программного продукта. Ввод данных в диалоговом режиме и из файла, предусмотреть сохранение файла данных для последующего использования. Использовать для внутреннего представления графа матрицу смежности [Ахо и др.].

Написание программы

При написании программы тщательно продумайте используемую структуру данных (граф). Проверьте, как сохраняется введенный граф, как читаются ранее записанные в файл данные. Для удобства отладки реализуйте вывод таблицы после каждого шага алгоритма.
